ПНХЗ
На строительных площадках установки изомеризации и сплиттера нафты Павлодарского нефтехимического завода при устройстве фундаментов и выполнении других работ залито 7 996 кубических метров бетона (84%).
Смонтирована 91 единица оборудования (67%) и 3 648 тонн металлоконструкций (98%). Выполнено работ по сборке 1-го резервуара – 99,7%, сборка 2-го резервуара завершена на 100%. Продолжаются работы по монтажу технологических трубопроводов.
В работах задействовано 927 человек.

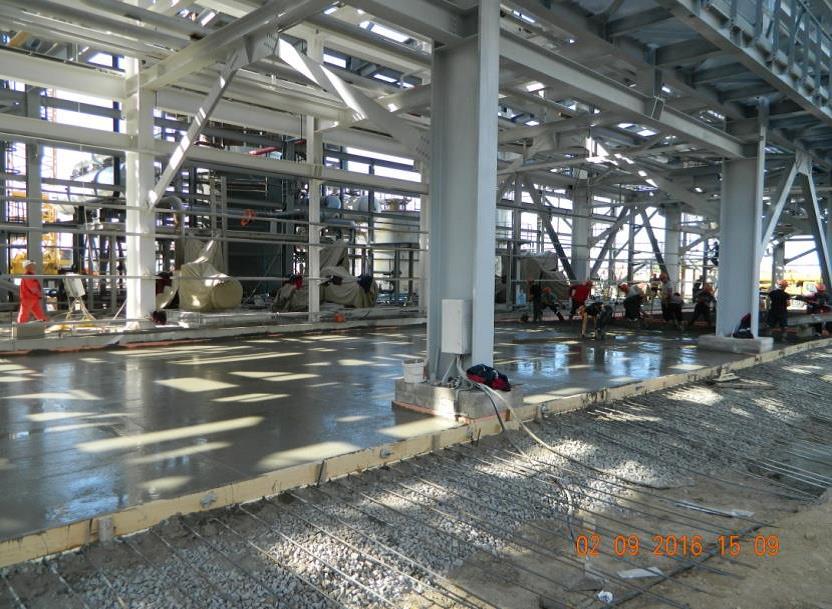

Установка изомеризации и сплиттера нафты. Бетонирование площадки установки.jpg
Блок установок производства серы
Выполнена заливка 8 037 кубических метров бетона (70,4%). Поставлено 245 единиц оборудования (95,6%), смонтировано 148 единиц оборудования (59%). Выполнен монтаж 2 296 тонн металлоконструкций (89%).
В работах задействовано 978 человек.

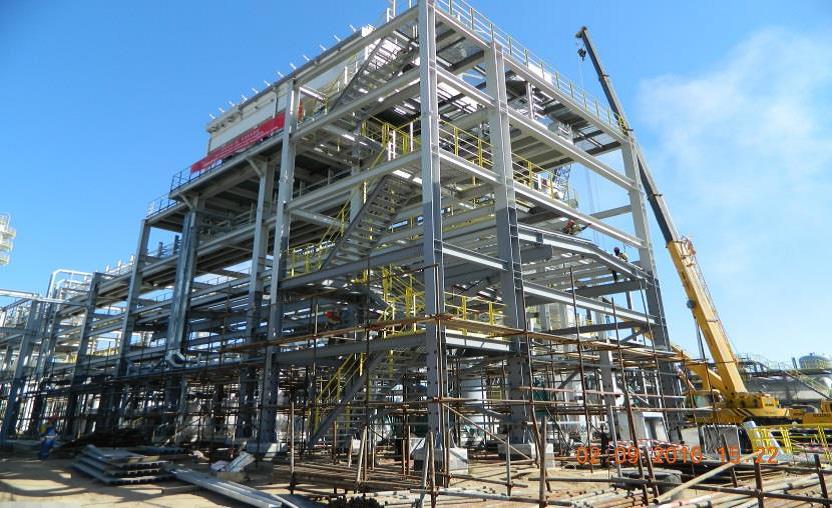

Подготовительные работы для нанесения огнезащитной краски. Установка производства серы
АНПЗ
На строительных площадках комплекса глубокой переработки нефти (КГПН) Атырауского нефтеперерабатывающего завода при устройстве фундаментов и выполнении других работ залито 79 270 кубических метров бетона (78,7%).
На строительных площадках установок забита 20 801 свая (99,5%), смонтировано 32 007 тонн металлоконструкций (90,5%), 53 626 метров подземных трубопроводов (84,6%) и 1 985 железобетонных колонн (97,7%). Продолжаются работы по монтажу технологических трубопроводов.
В строительно-монтажных работах задействовано 1 257 человек.

Комплекс глубокой переработки нефти. Установка гидроочистки газойля.

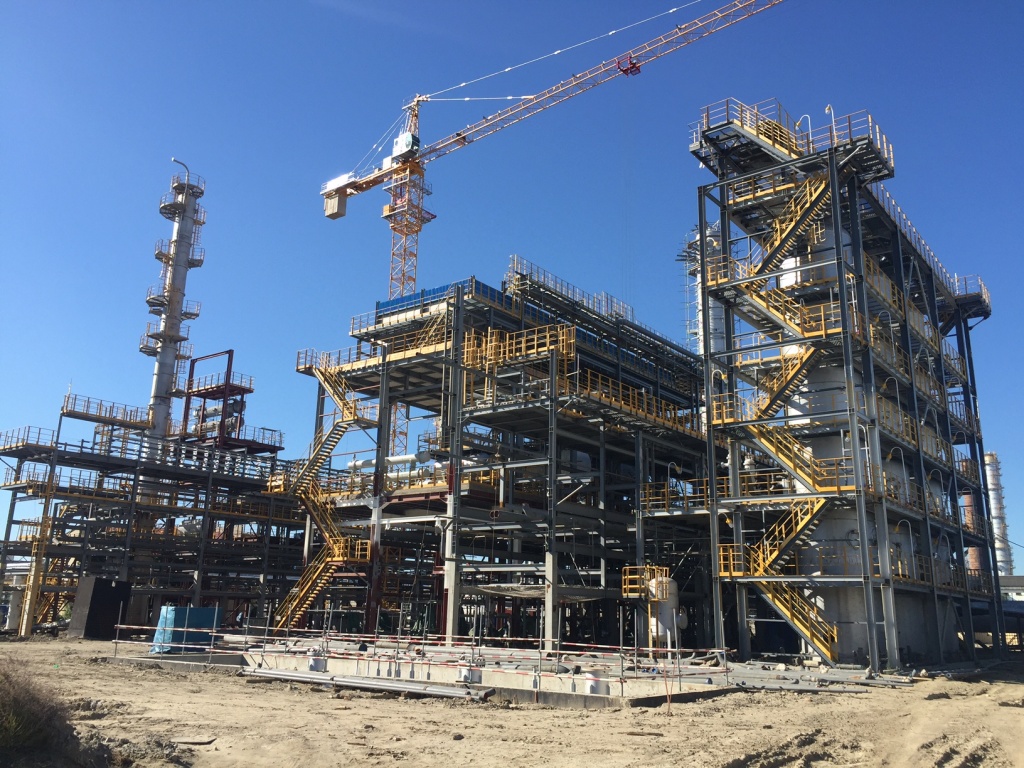

Комплекс глубокой переработки нефти. Установка этирификации легкой нафты

Комплекс глубокой переработки нефти. Установка газофракционирования насыщенных газов
ПКОП
В рамках модернизации Шымкентского нефтеперерабатывающего завода – ТОО «ПетроКазахстан Ойл Продактс», на установке изомеризации залито 6 785 кубических метров бетона (67%).
На установке смонтировано 115 единиц оборудования (77,1%), осуществлен монтаж 3 530 тонн металлоконструкций (99,5%). Продолжается изготовление трубных узлов и монтаж трубопроводов.
В строительно-монтажных работах по проекту задействован 1 481 человек.

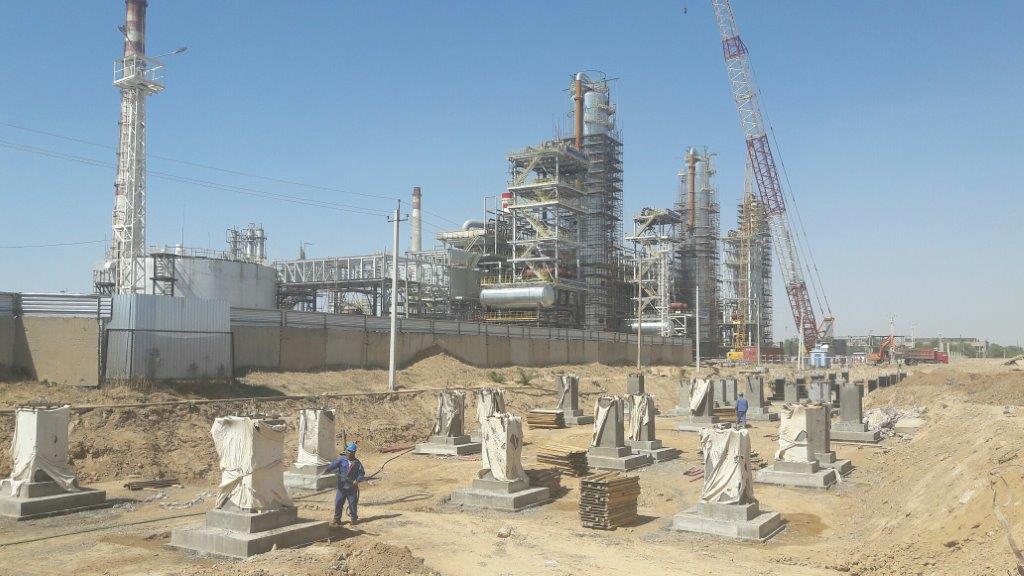

Межцеховая трубопроводная эстакада. Устройство фундаментов

Электрическая подстанция. Монтаж опалубки
Служба по связи с общественностью АО «КМГ-ПМ»
