Краткая информация о результатах мониторинга за ходом реализации проектов модернизации НПЗ РК по состоянию на 04.11.2016 г.
ПНХЗ

На площадках установки изомеризации и сплиттера нафты Павлодарского нефтехимического завода при устройстве фундаментов и выполнении других работ залито 9 391 кубических метров бетона (95%).
Смонтировано 130 единиц оборудования (95%) и 3 665 тонн металлоконструкций (98,2%).  В работах задействовано 1 012 человек.

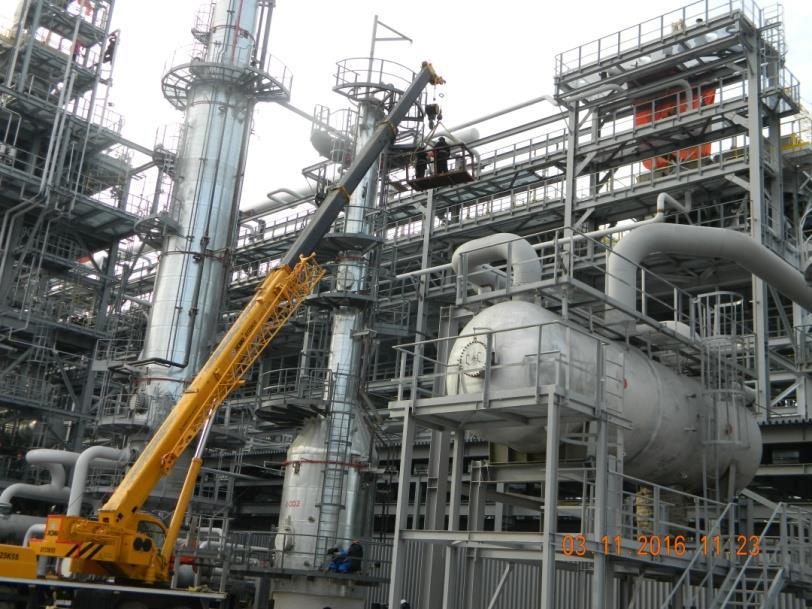

Павлодарский НХЗ. Установка изомеризации и сплиттера нафты. Монтаж технологических трубопроводов

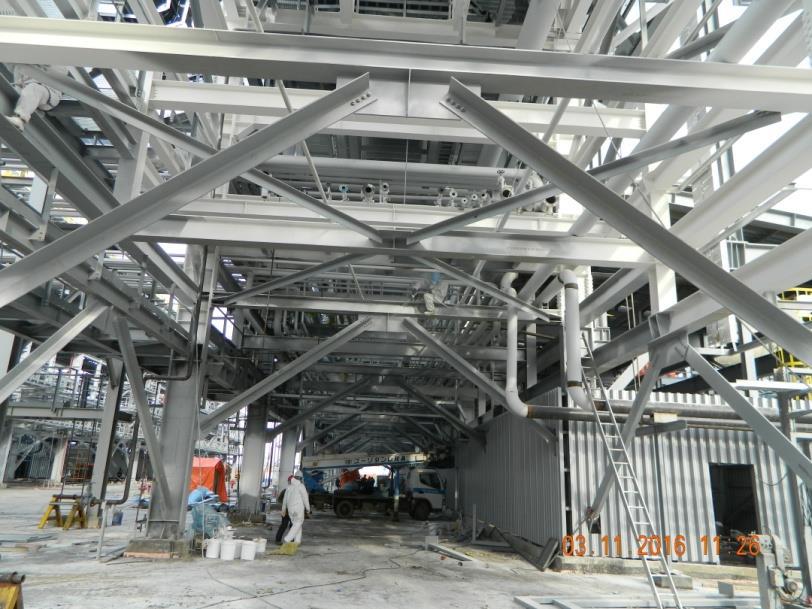

Павлодарский НХЗ. Установка изомеризации и сплиттера нафты. Покраска металлоконструкций


Блок установок производства серы

Выполнена заливка 9 799 кубических метров бетона (94%). Поставлено 257 единиц оборудования (100%), смонтировано 237 единиц оборудования (92,2%). Выполнен монтаж 2 528 тонн металлоконструкций (97,5%). Завершен монтаж подземных трубопроводов (100%). В работах задействовано 1 414 человек.

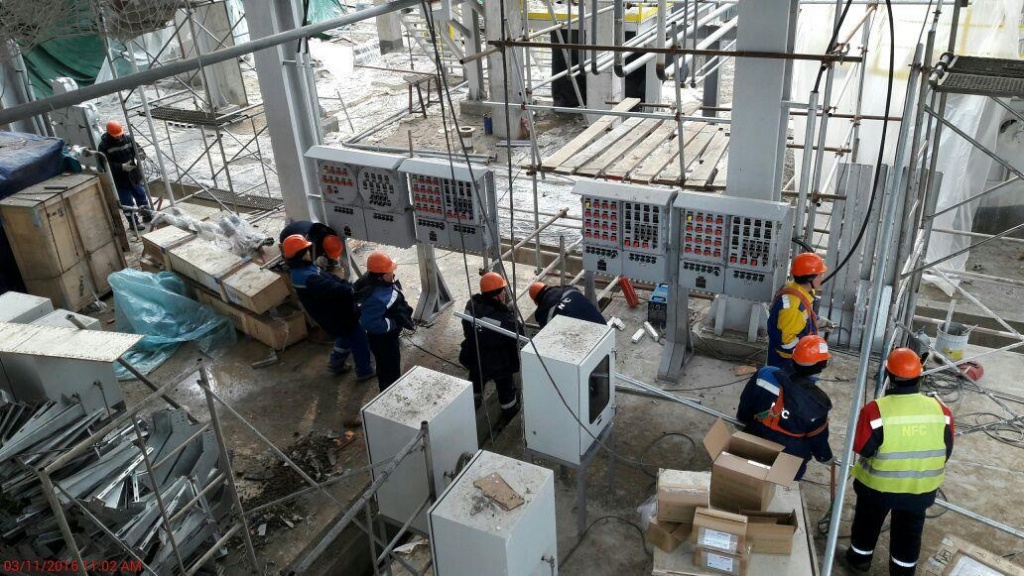

Павлодарский НХЗ. Установка регенерации амина С850. Монтаж панелей управления и ящиков КИП


АНПЗ
На строительных площадках Комплекса глубокой переработки нефти (КГПН) Атырауского нефтеперерабатывающего завода при устройстве фундаментов и выполнении других работ залито 83 567 кубических метров бетона (79,2%).
На строительных площадках установок забиты 20 863 свай (99,8%), смонтировано 32 252 тонны металлоконструкций (91,2%), 53 930 метров подземных трубопроводов (80,4%) и 1 987 железобетонных колонн (97,8%). Продолжаются работы по монтажу технологических трубопроводов. В строительно-монтажных работах задействовано 1 456 человека.

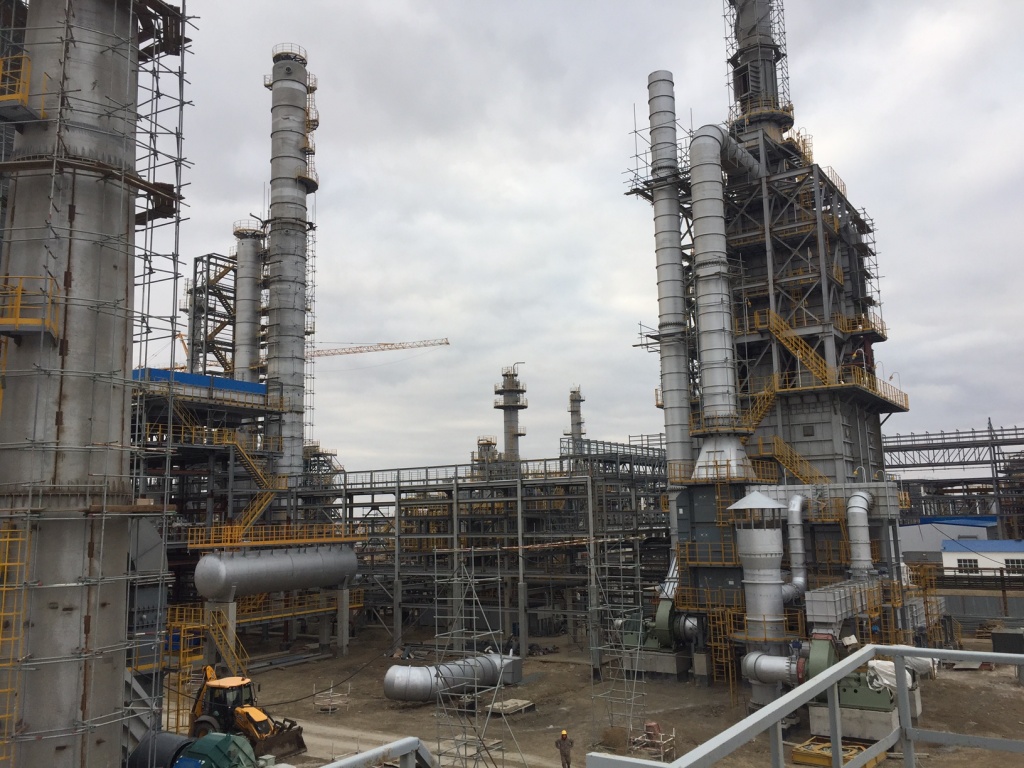

Атырауский НПЗ. Комплекс глубокой переработки нефти. Установка гидроочистки нафты

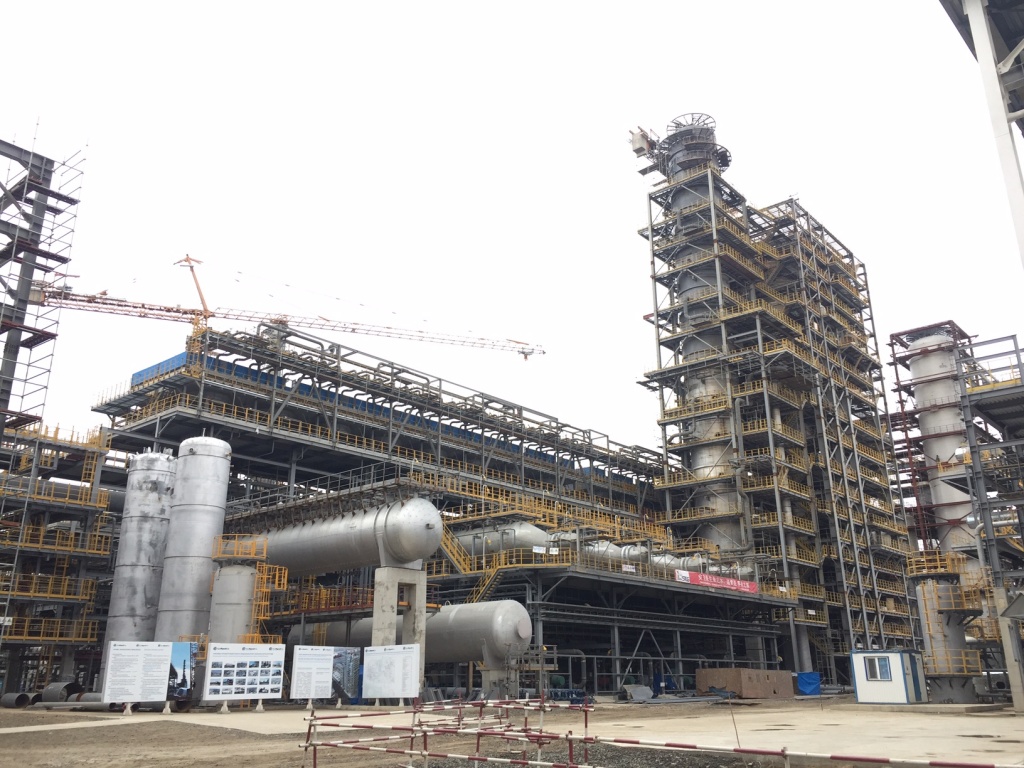

Атырауский НПЗ. Комплекс глубокой переработки нефти. Установка каталитического крекинга


ПКОП

В рамках модернизации Шымкентского нефтеперерабатывающего завода ТОО «ПетроКазахстан Ойл Продактс», на установке изомеризации залито 7 323 кубических метров бетона (72,3%).
На установке смонтирована 131 единица оборудования (87,9%), осуществлен монтаж 3 530 тонн металлоконструкций (99,5%). Продолжается изготовление трубных узлов и монтаж трубопроводов.
В строительно-монтажных работах по проекту задействовано 2 207 человек.

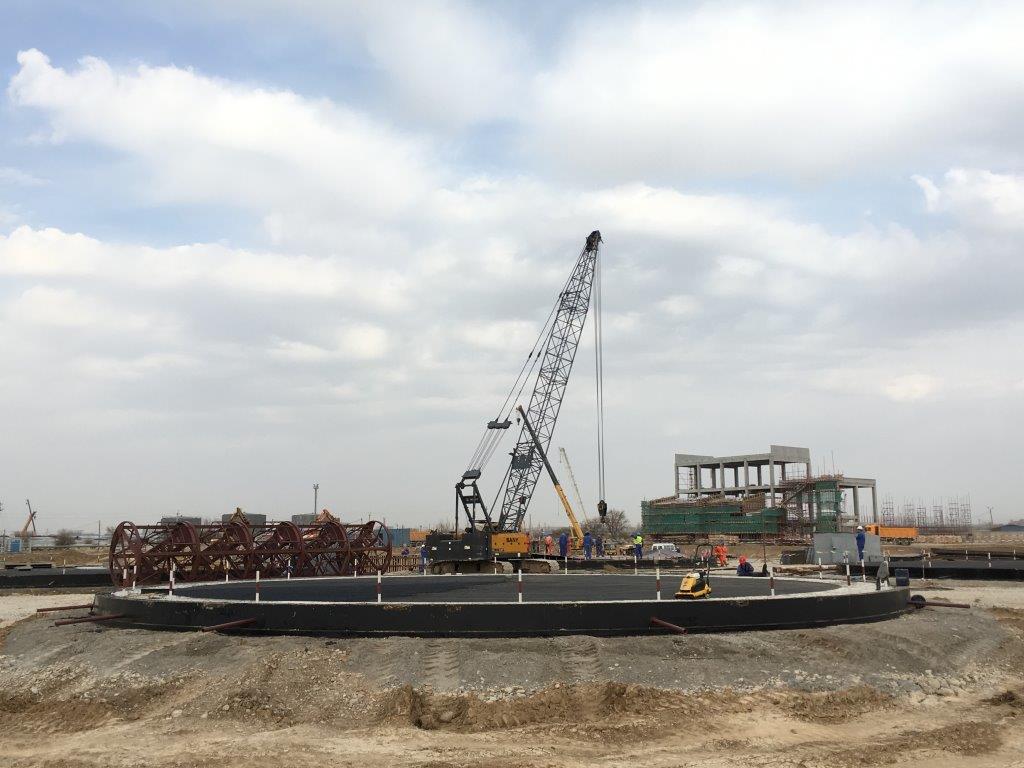

Шымкентский НПЗ. Объекты ОЗХ Этапа 1. Фундамент резервуара

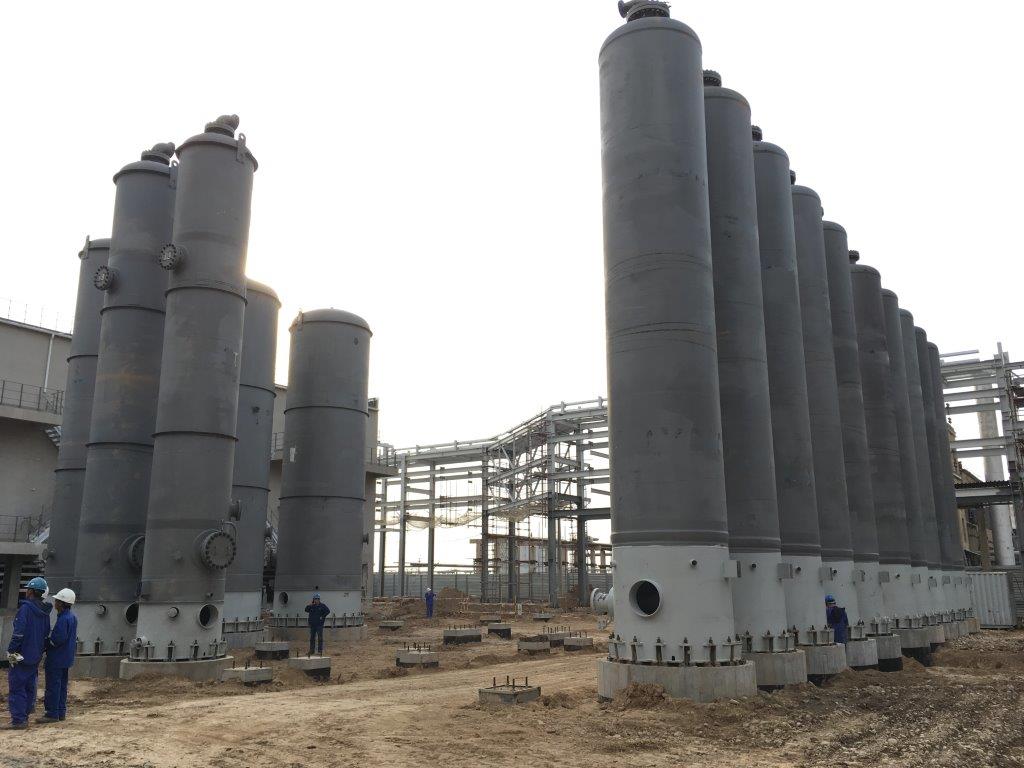

Шымкентский НПЗ. Установка очистки водорода. Адсорберы


Служба по связи с общественностью АО КМГ-ПМ
