Краткая информация о результатах мониторинга за ходом реализации проектов модернизации НПЗ РК по состоянию на 18.11.2016 г.

ПНХЗ

На площадках установки изомеризации и сплиттера нафты Павлодарского нефтехимического завода при устройстве фундаментов и выполнении других работ залито 9 539 кубических метров бетона (96,4%).
Смонтировано 130 единиц оборудования (95%) и 3 674 тонн металлоконструкций (98%). В работах задействовано 902 человека.

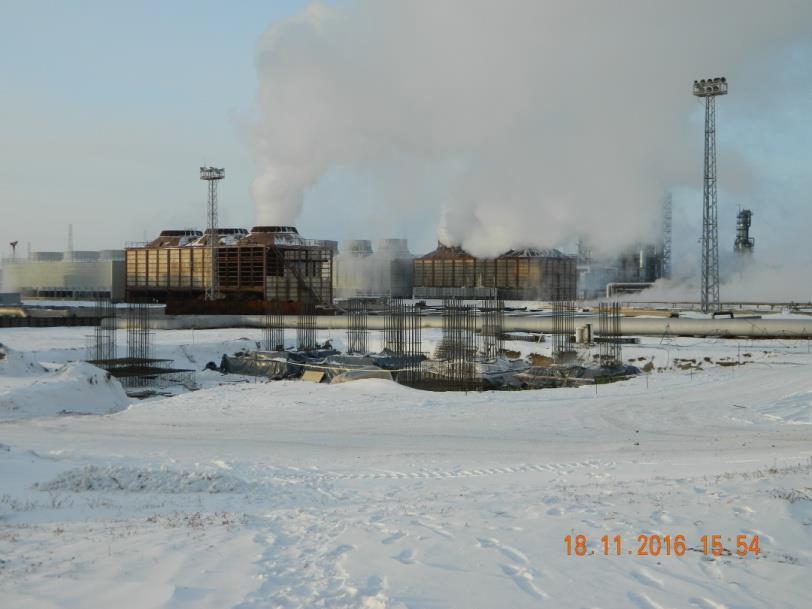

Павлодарский НХЗ. Объект системы охлаждения воды и градирни. Устройство фундаментов

Павлодарский НХЗ. Монтаж металлоконструкций установки технического воздуха и воздуха КИП

Блок установок производства серы

Выполнена заливка 10 052 кубических метра бетона (97%). Поставлено 257 единиц оборудования (100%), смонтировано 247 единиц оборудования (96%). Выполнен монтаж 2 602 тонны металлоконструкций (97%). Завершен монтаж подземных трубопроводов (100%). В работах задействовано 1 283 человек.

Павлодарский НХЗ. Установка производства серы. Обвязка трубопроводов

АНПЗ

На строительных площадках Комплекса глубокой переработки нефти (КГПН) Атырауского нефтеперерабатывающего завода при устройстве фундаментов и выполнении других работ залито 84 571 кубический метр бетона (80,1%).
На строительных площадках установок забиты 20 878 свай (99,9%), смонтировано 32 252 тонны металлоконструкций (91,2%) и 1 987 железобетонных колонн (97,8%). Продолжаются работы по монтажу технологических трубопроводов. В строительно-монтажных работах задействовано 1 682 человека.

Атырауский НПЗ. Комплекс глубокой переработки нефти. Установка газофракционирования насыщенных газов

Атырауский НПЗ. Комплекс глубокой переработки нефти. Установка этерификации легкой нафты

ПКОП

В рамках модернизации Шымкентского нефтеперерабатывающего завода ТОО «ПетроКазахстан Ойл Продактс», на установке изомеризации залито 7 448 кубических метров бетона (73,5%).
На установке смонтирована 131 единица оборудования (87,9%), осуществлен монтаж 3 530 тонн металлоконструкций (99,5%). Продолжается изготовление трубных узлов и монтаж трубопроводов.
В строительно-монтажных работах по проекту задействовано 2 231 человек.

Шымкентский НПЗ. Объекты ОЗХ Этапа 1. Монтаж резервуара

Шымкентский НПЗ. Межцеховые коммуникации. Монтаж металлоконструкций

Служба по связи с общественностью АО КМГ-ПМ
