Краткая информация о результатах мониторинга за ходом реализации проектов модернизации НПЗ РК по состоянию на 25.11.2016 г.
ПНХЗ

На площадках установки изомеризации и сплиттера нафты Павлодарского нефтехимического завода при устройстве фундаментов и выполнении других работ залито 9 544 кубических метров бетона (96,5%).
Смонтировано 133 единицы оборудования (97%) и 3 674 тонн металлоконструкций (98%). В работах задействовано 925 человека.

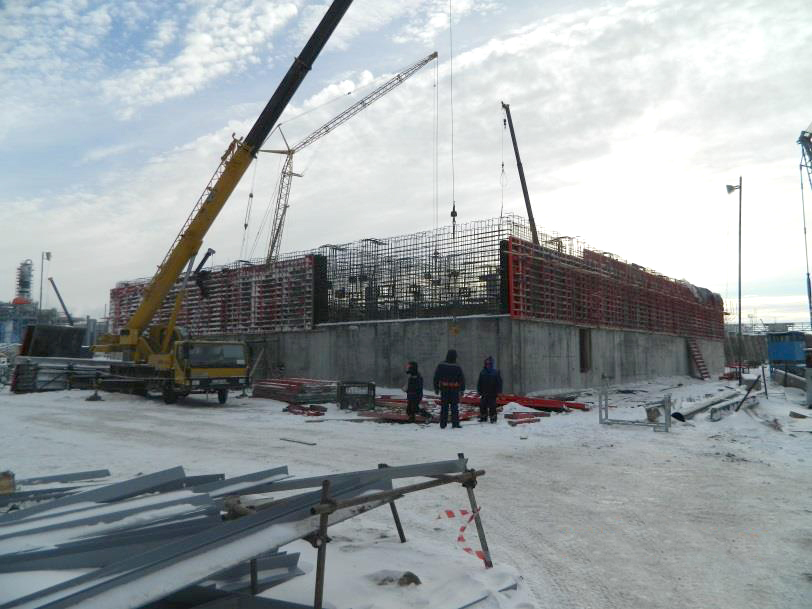

Павлодарский НХЗ. Центральный пункт управления. Устройство армокаркаса и опалубки стен

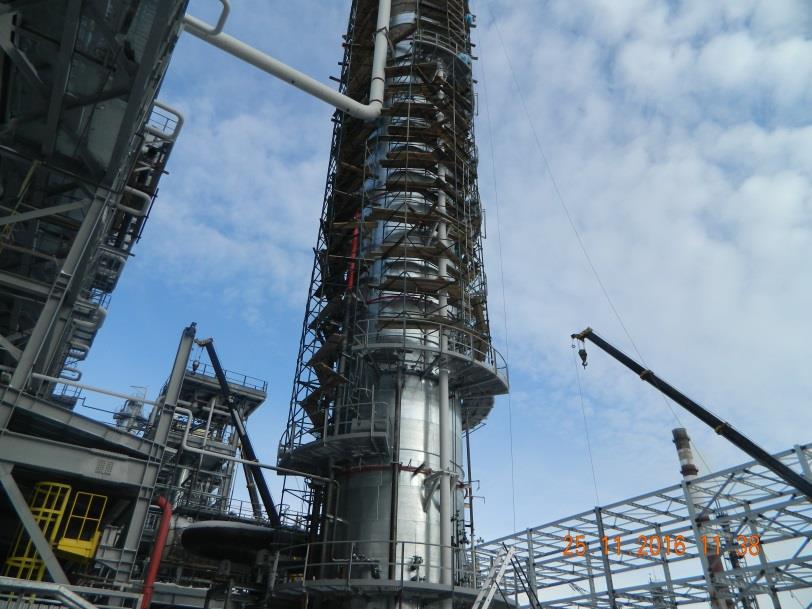

Павлодарский НХЗ. Установка изомеризации. Теплоизоляция технологического оборудования (колонна К-003)

Блок установок производства серы
Выполнена заливка 10 066 кубических метра бетона (97%). Поставлено 257 единиц оборудования (100%), смонтировано 248 единиц оборудования (96%). Выполнен монтаж 2 609 тонн металлоконструкций (97%). Завершен монтаж подземных трубопроводов (100%).
В работах задействовано 1 070 человек.

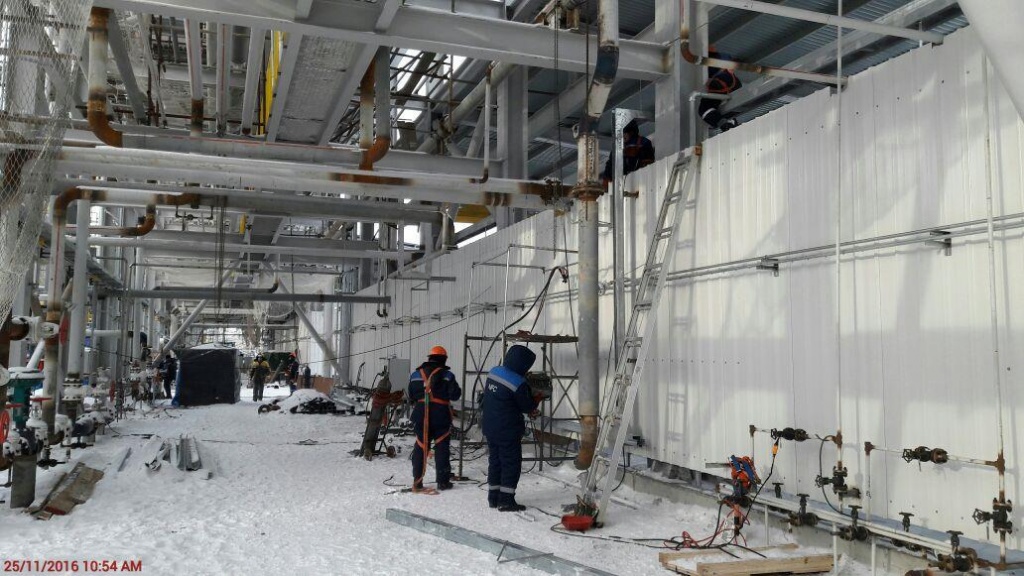

Павлодарский НХЗ. Установка отпарки кислых стоков С500/600. Монтаж кабельных лотков.jpg

АНПЗ
На строительных площадках Комплекса глубокой переработки нефти (КГПН) Атырауского нефтеперерабатывающего завода при устройстве фундаментов и выполнении других работ залито 84 660 кубический метров бетона (80,2%).
На строительных площадках установок забиты 20 878 свай (99,9%), смонтировано 32 252 тонны металлоконструкций (91,2%) и 1 987 железобетонных колонн (97,8%). Продолжаются работы по монтажу технологических трубопроводов. В строительно-монтажных работах задействовано 1 646 человек.

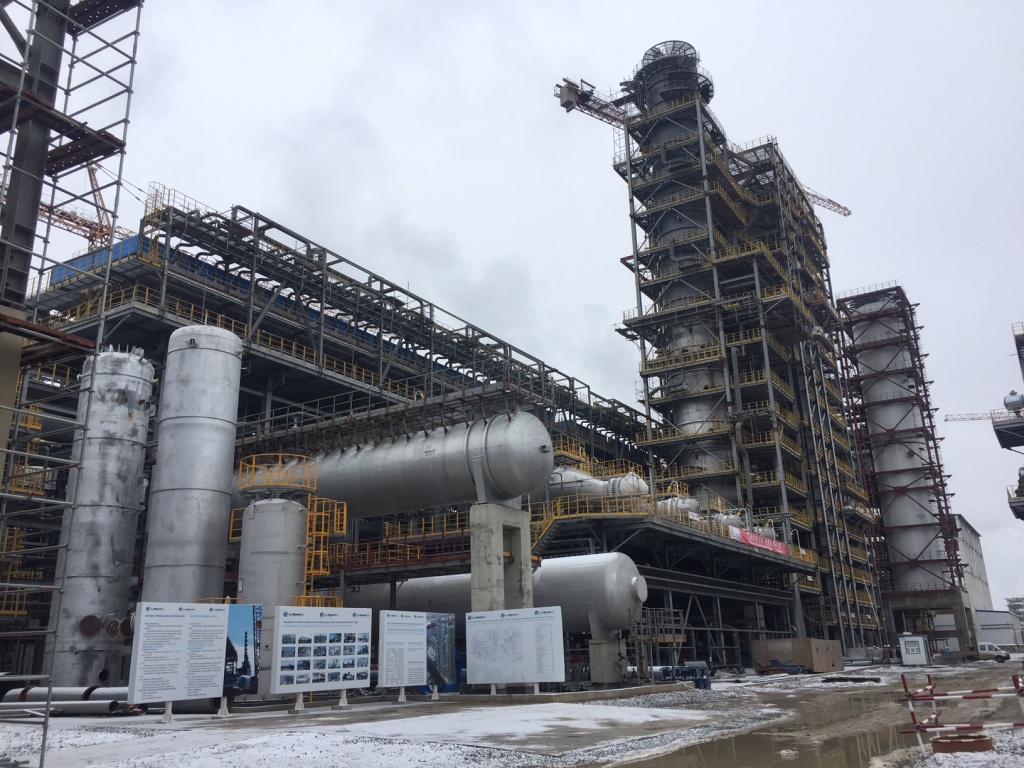

Атырауский НПЗ. Комплекс глубокой переработки нефти. Установка каталитического крекинга

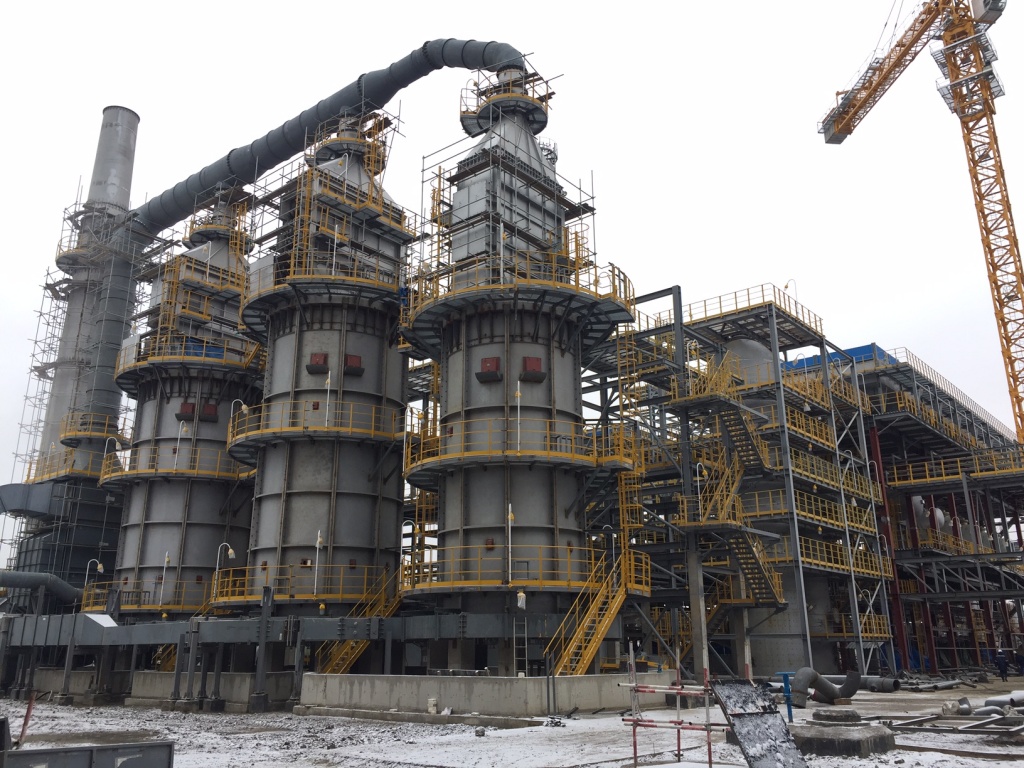

Атырауский НПЗ. Комплекс глубокой переработки нефти. Установка обессеривания СУГ

ПКОП
В рамках модернизации Шымкентского нефтеперерабатывающего завода ТОО «ПетроКазахстан Ойл Продактс», на установке изомеризации залито 7447 кубических метров бетона (73,5%)
На установке смонтирована 131 единица оборудования (87,9%), осуществлен монтаж 3 530 тонн металлоконструкций (99,5%). Продолжается изготовление трубных узлов и монтаж трубопроводов. В строительно-монтажных работах по проекту задействовано 2 291 человек.

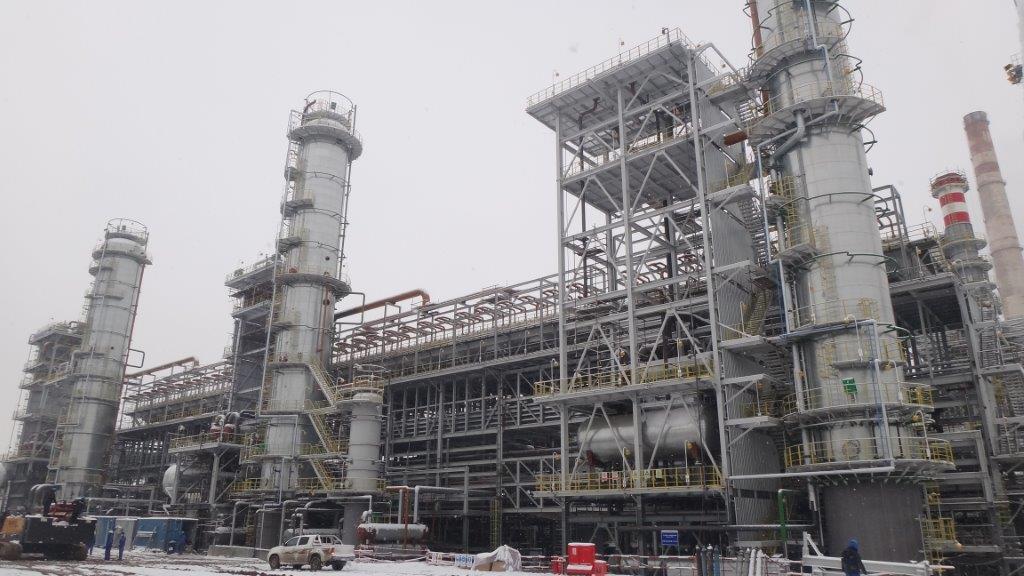

Шымкентский НПЗ. Установка Изомеризации. Общий вид

Шымкентский НПЗ. Системы оборотной воды. Гидроиспытания

Служба по связи с общественностью АО КМГ-ПМ

Будьте в курсе последних
новостей. Подпишитесь
на рассылку!
Подписаться
