13.12.2016
107 просмотров
Краткая информация о результатах мониторинга за ходом реализации проектов модернизации НПЗ РК по состоянию на 09.12.2016 г.
ПНХЗ

На площадках установки изомеризации и сплиттера нафты Павлодарского нефтехимического завода при устройстве фундаментов и выполнении других работ залито 9 666 кубических метров бетона (97,7%).

Смонтировано 133 единицы оборудования (97%) и 3 674 тонн металлоконструкций (98%). В работах задействовано 943 человек.

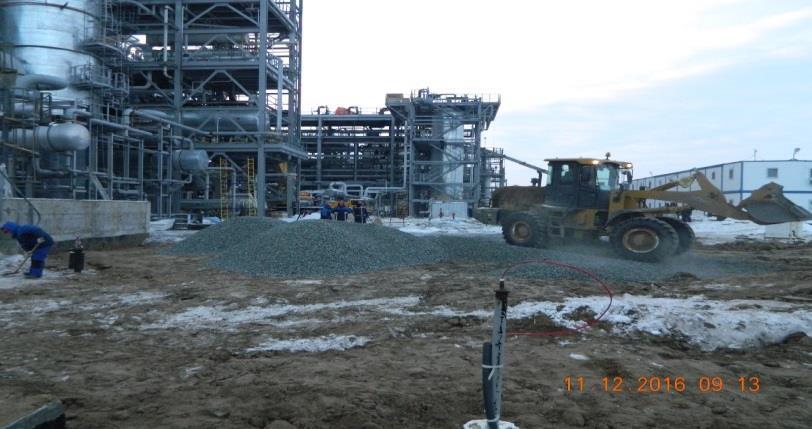

Павлодарский НХЗ. Устройство основания площадки (ГП-2)

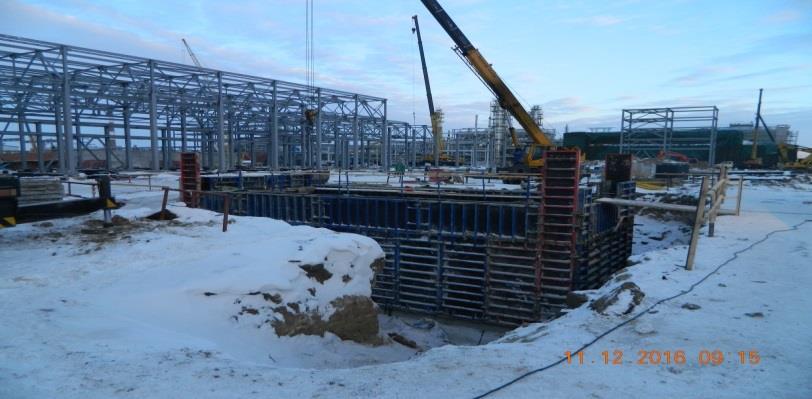

Павлодарский НХЗ. Устройство фундаментов

Блок установок производства серы
Выполнена заливка 10 097 кубических метров бетона (96%). Поставлено 257 единиц оборудования (100%), смонтировано 250 единиц оборудования (96,7%). Выполнен монтаж 2 623 тонны металлоконструкций (98,2%). Завершен монтаж подземных трубопроводов (100%). В работах задействовано 943 человека.

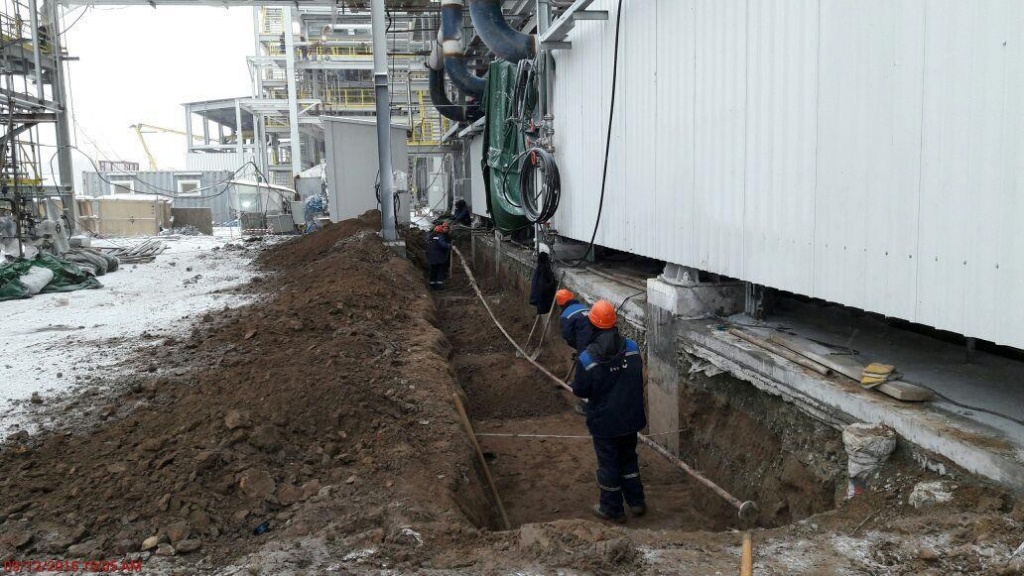

Павлодарский НХЗ. Установка производства серы А710. Устройство дренажного лотка


АНПЗ

На строительных площадках Комплекса глубокой переработки нефти (КГПН) Атырауского нефтеперерабатывающего завода при устройстве фундаментов и выполнении других работ залито 85 599 кубических метров бетона (80,2%).
На строительных площадках КГПН забиты 20 888 свай (99,9%), смонтировано 32 252 тонны металлоконструкций (91,2%) и 1 987 железобетонных колонн (97,8%). Продолжаются работы по монтажу технологических трубопроводов. В строительно-монтажных работах задействовано 1 560 человек.

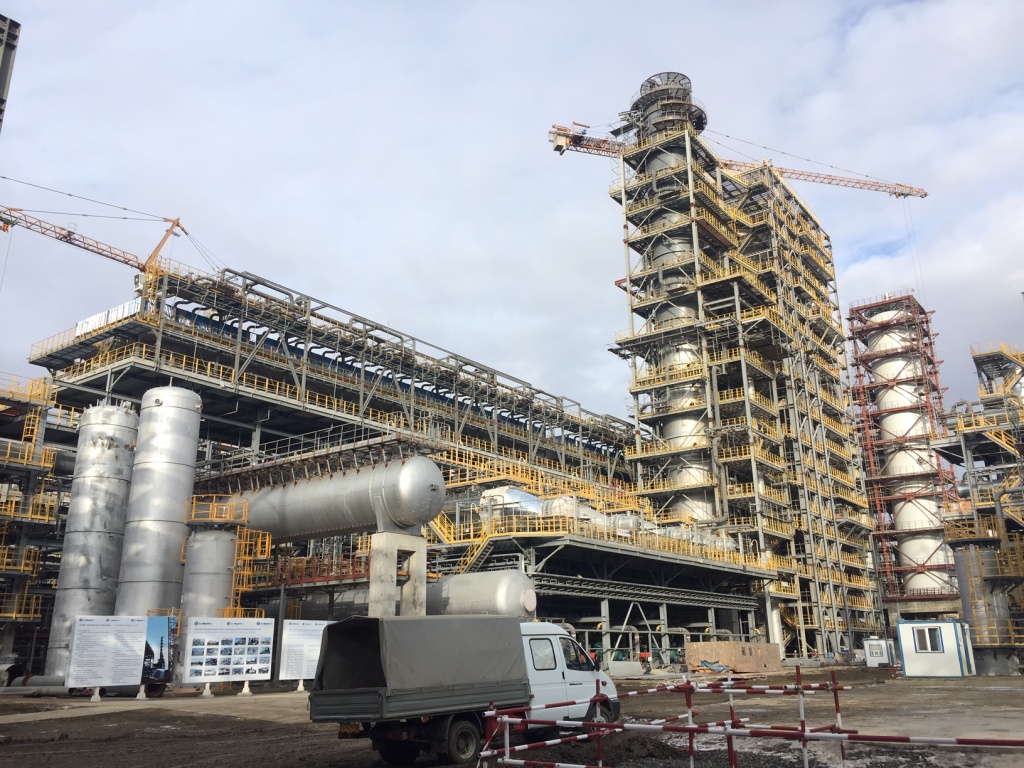

Атырауский НПЗ. Комплекс глубокой переработки нефти. Установка Каталитического крекинга

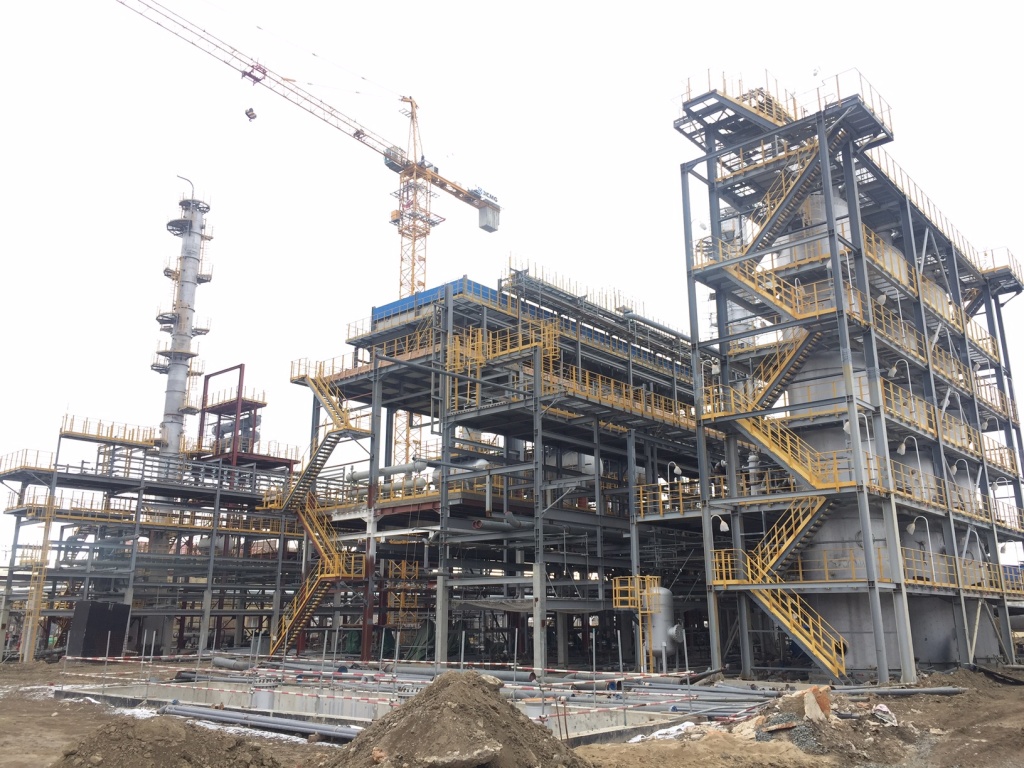

Атырауский НПЗ. Комплекс глубокой переработки нефти. Установка этерификации легкой нафты


ПКОП

В рамках модернизации Шымкентского нефтеперерабатывающего завода ТОО «ПетроКазахстан Ойл Продактс», на установке изомеризации залито 7 582,6 кубических метров бетона (74,9%)
На установке смонтировано 136 единиц оборудования (91,2%), завершен монтаж 3 547 тонн металлоконструкций (100%). Продолжается изготовление трубных узлов и монтаж трубопроводов.
В строительно-монтажных работах по проекту задействовано 2 374 человек.

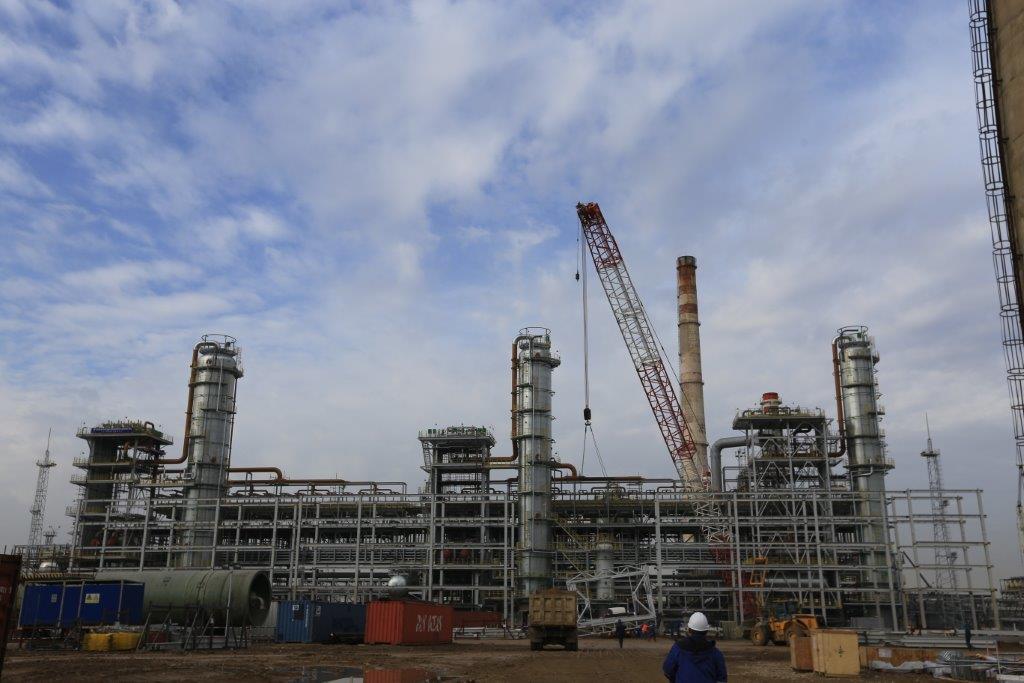

Шымкентский НПЗ. Монтаж металлоконструкций

Служба по связи с общественностью АО КМГ-ПМ
