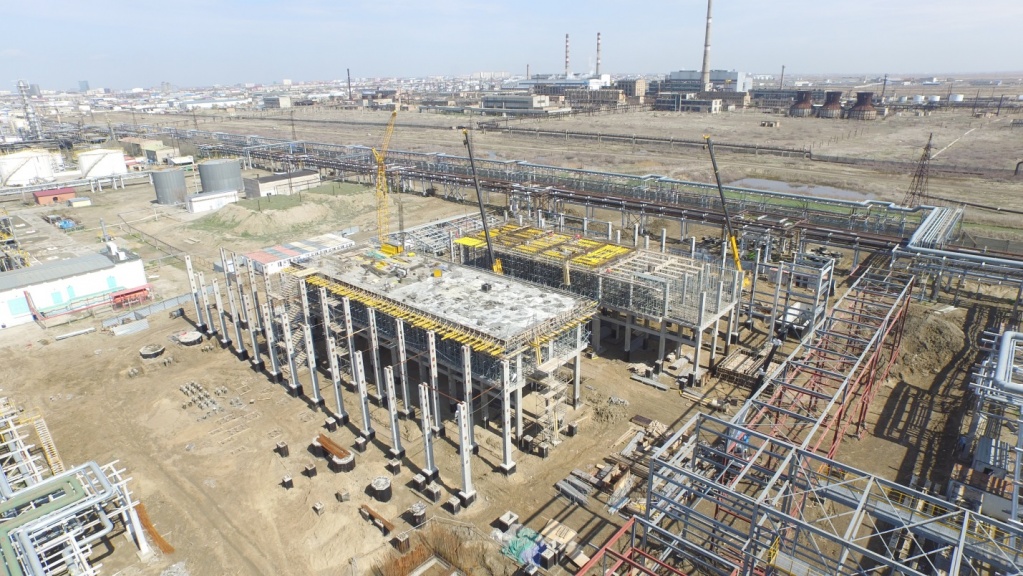

В рамках реализации проекта «Строительство Комплекса глубокой переработки нефти» на Атырауском нефтеперерабатывающем заводе при устройстве фундаментов залито 62 064 кубических метров бетона.
На строительных площадках установок комплекса забито 20 496 (96,4%) свай, смонтировано 27 928 (80,2%) тонн метaллоконструкций и более 44 752 (75,8%) погонных метров инженерных сетей.
В строительно-монтажных работах задействовано 1 805 человек.

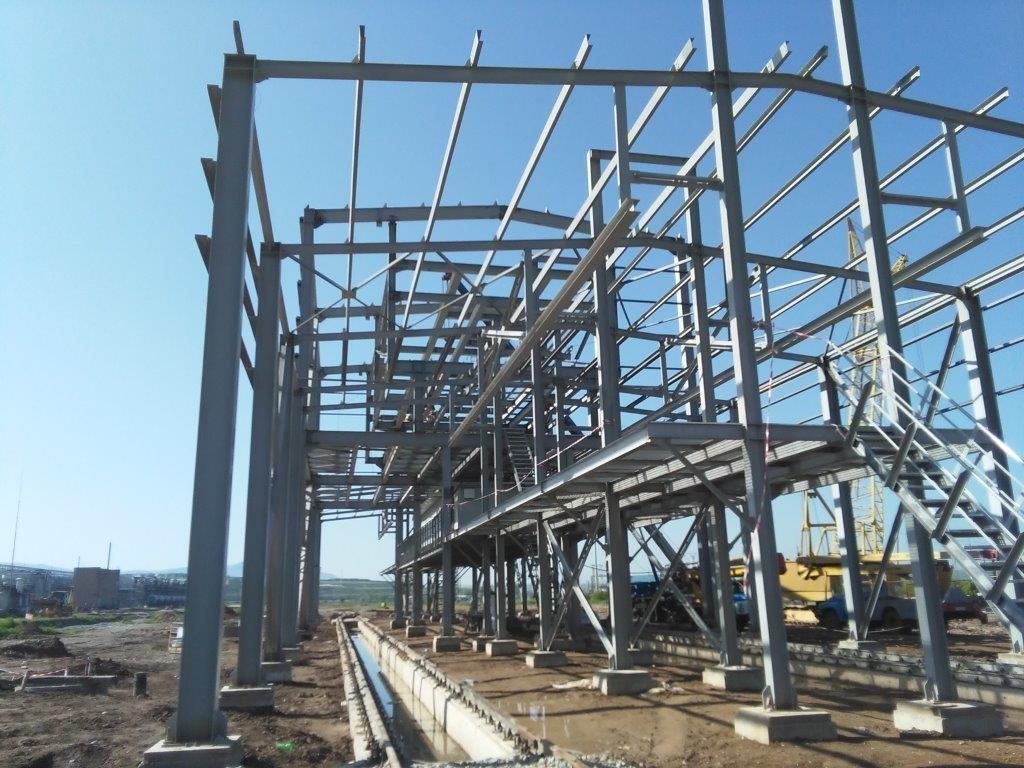

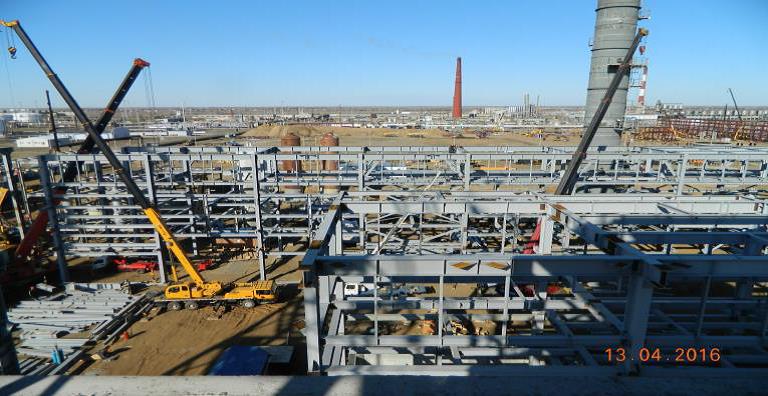

Установка каталитического крекинга «R2R»
Установка селективного гидрирования нафты каталитического крекинга «Prime G»

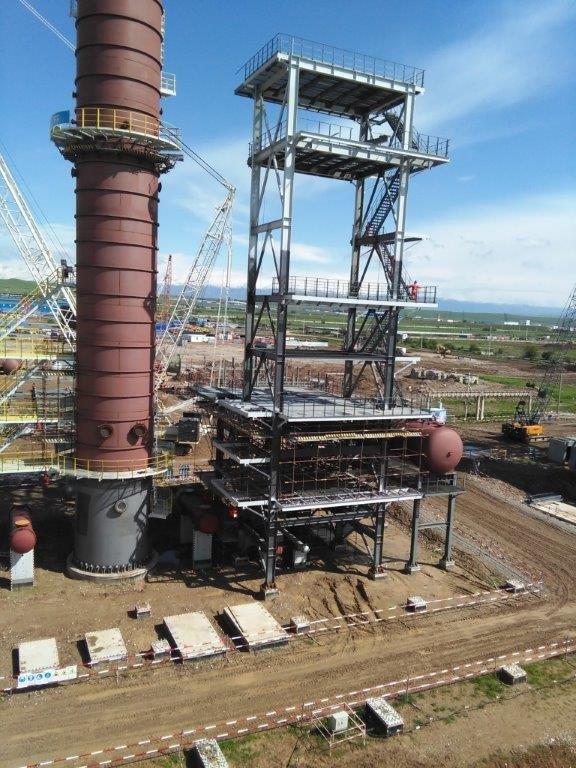

Комплексная установка производства серы

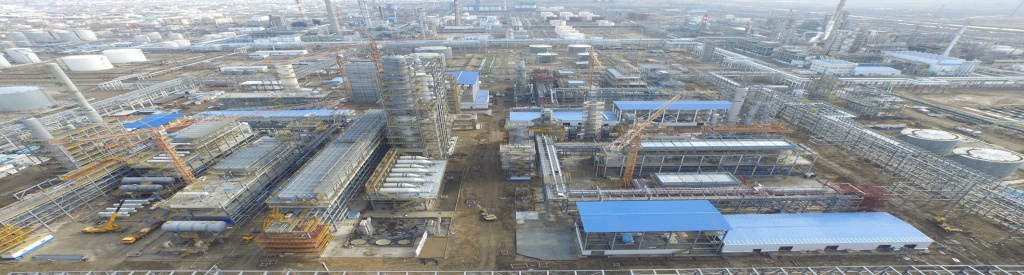

ПНХЗ
На Павлодарском нефтехимическом заводе в рамках программы модернизации работы ведутся на площадках установки изомеризации и сплиттера нафты.
При устройстве фундаментов установок залито 4 245 кубических метров бетона (93%). Смонтировано 54 единицы оборудования (40%) и 1365 тонн металлоконструкций (36%). Выполняется сборка резервуаров для изомеризата, выполнено работ по 1-му резервуару - 47%, по 2-му резервуару - 23%.
В строительно-монтажных работах задействовано 314 человек.

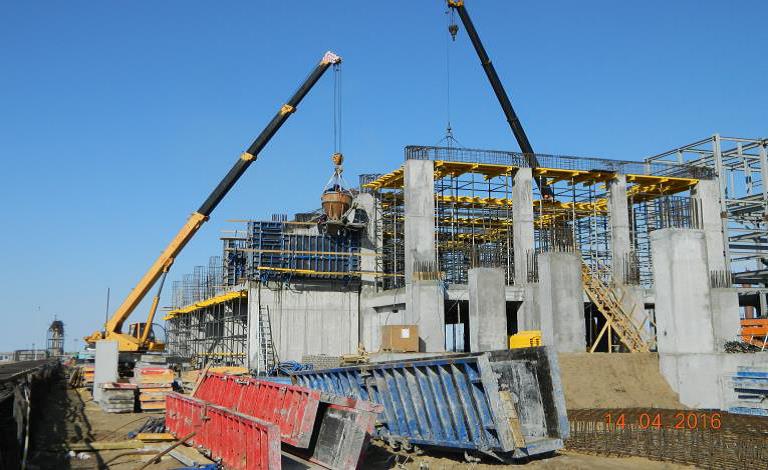

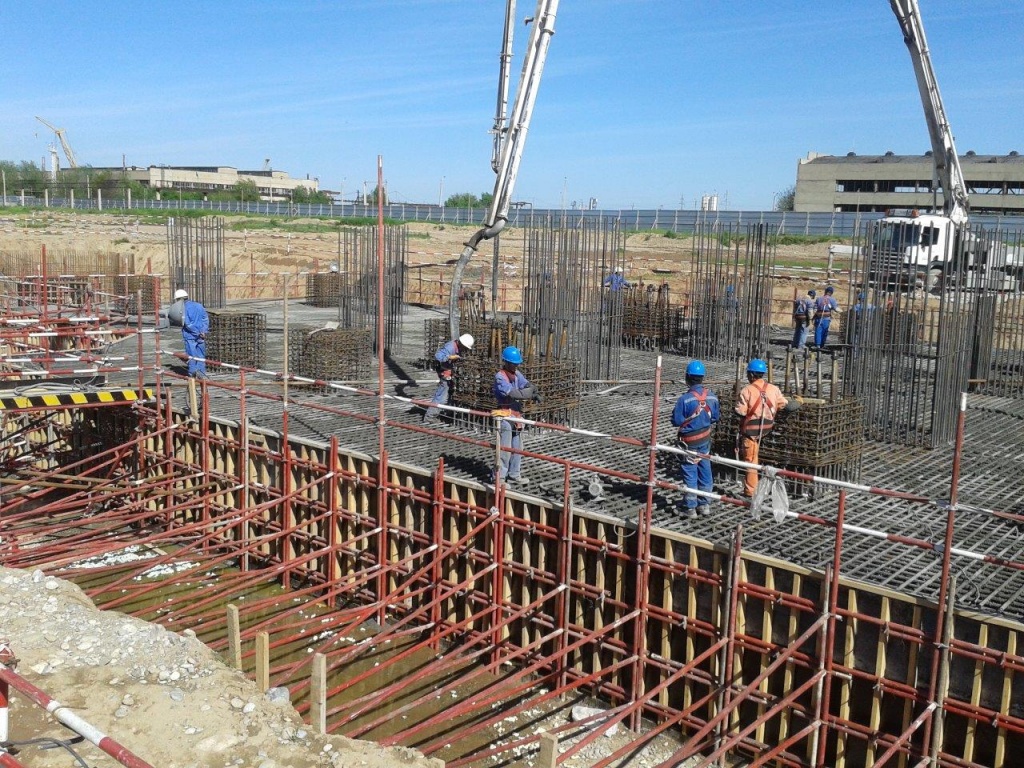

Бетонирование стены трансформаторной подстанции
Монтаж металлоконструкций этажерок
Монтаж трубопроводов

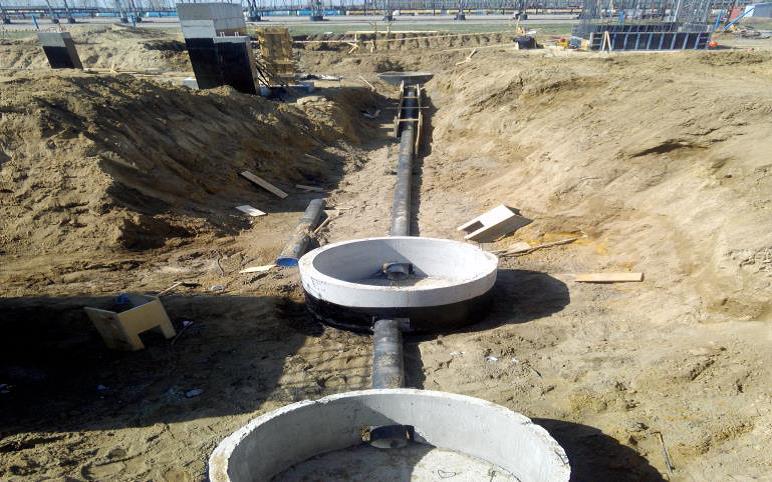

Монтаж трубопроводов

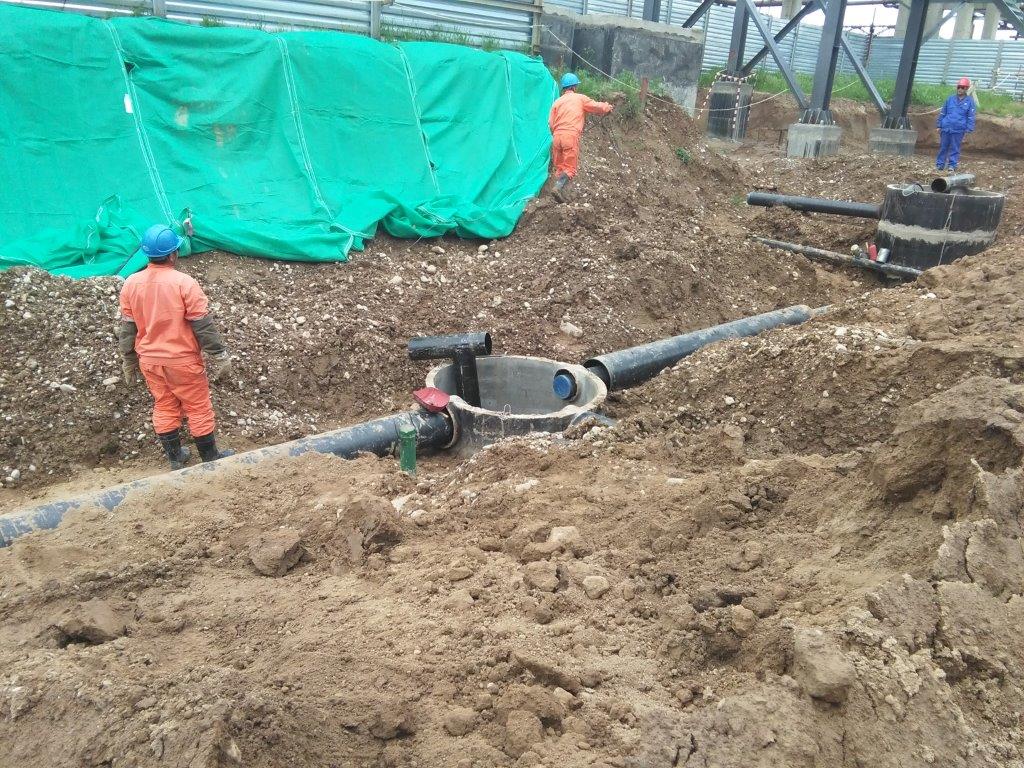

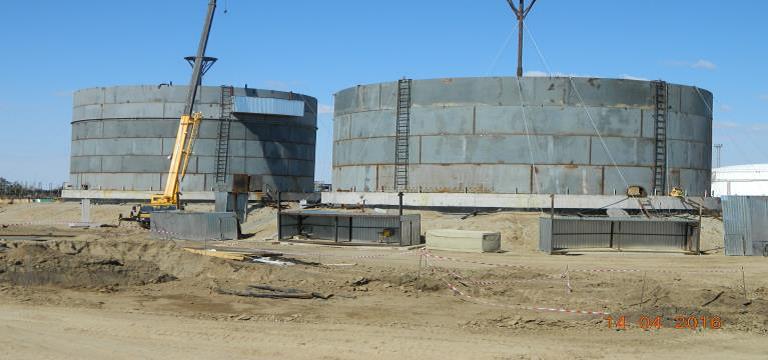

Монтаж резервуаров под изомеризат
ПКОП
На площадках установки изомеризации завода «ПетроКазахстан Ойл Продактс» (Шымкент) в рамках первого этапа модернизации выполнено устройство 384 фундаментов (94%), залито 6 557 кубических метров бетона.
По установке смонтировано 53 единицы оборудования (38,7%) и 923 тонны металлоконструкций (26%). На площадке также выполнено устройство 3 200 погонных метров надземных и 530 метров подземных трубопроводов.

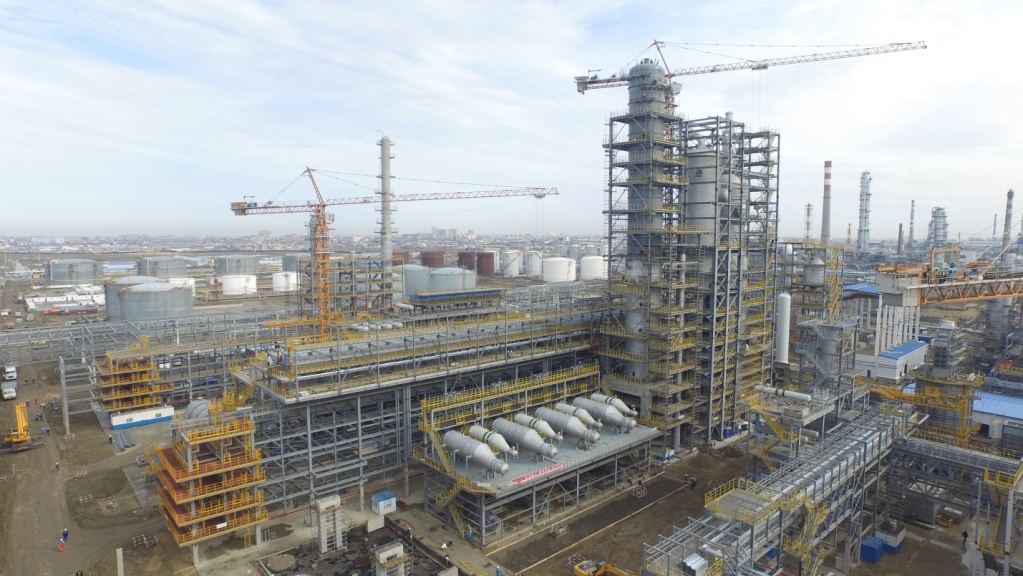

14 апреля т.г. на площадке установки каталитического крекинга, строительство которой относится ко второму этапу модернизации завода, произведена заливка фундамента для реактора и регенератора – основного оборудования установки. В течение 17 часов в непрерывном режиме принято 1250 кубических метров бетона. При проведении работ было задействовано 2 бетонно-растворных узла, 3 автомобильных бетононасоса и около 12 автобетоносмесителей.
В строительно-монтажных работах по проекту задействовано 518 человек.
Монтаж металлоконструкций установки изомеризации

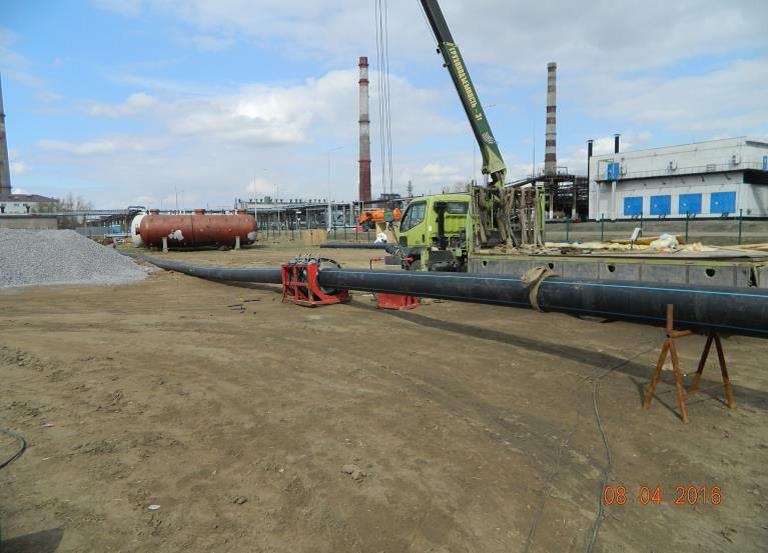

Монтаж подземных трубопроводов установки изомеризации
Устройство фундаментов установки каталитического крекинга
Установка точечного налива нефтепродуктов
