	На площадках установки изомеризации и сплиттера нафты Павлодарского нефтехимического завода при проведении строительно-монтажных работ залито 4 465 кубических метров бетона.
	 Смонтировано 55 единиц оборудования (40,4%) и 1819 тонн металлоконструкций (48%). Выполняется сборка резервуаров для изомеризата, выполнено работ по 1-му резервуару – 68%, по 2-му резервуару – 46%.
	 В строительно-монтажных работах задействовано 337 человек.

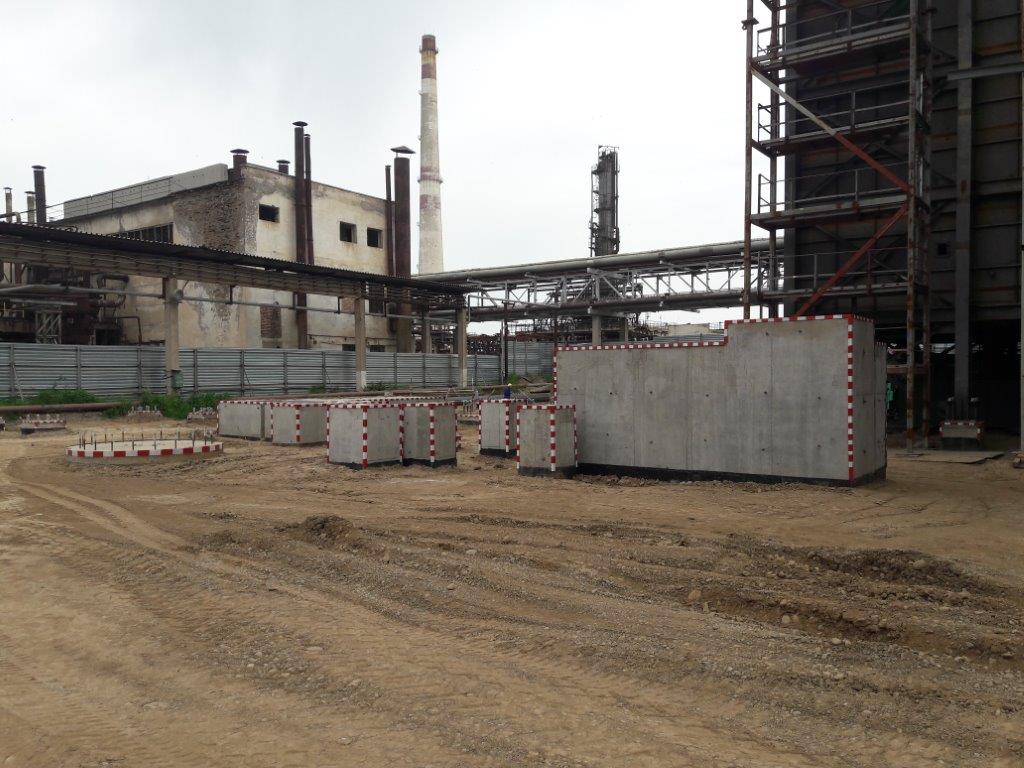

Бетонирование этажерок

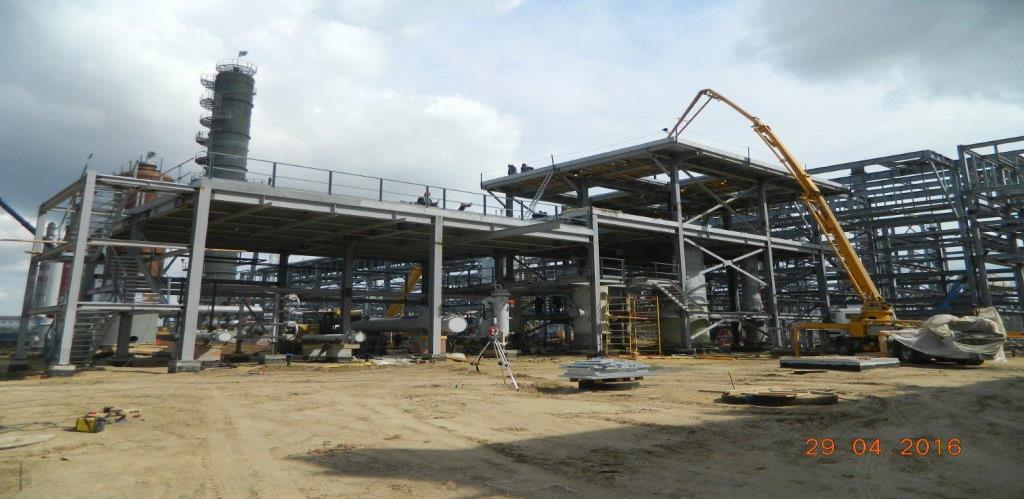

Монтаж металлоконструкций

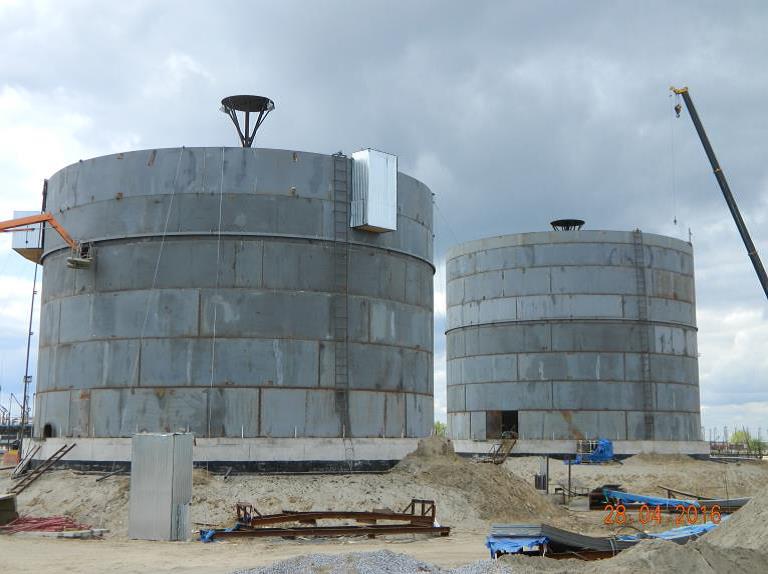

Монтаж резервуаров для изомеризата


 АНПЗ

	В рамках реализации проекта «Строительство Комплекса глубокой переработки нефти» на Атырауском нефтеперерабатывающем заводе при устройстве фундаментов и выполнении других работ залито 63 709 кубических метров бетона (68,6%).

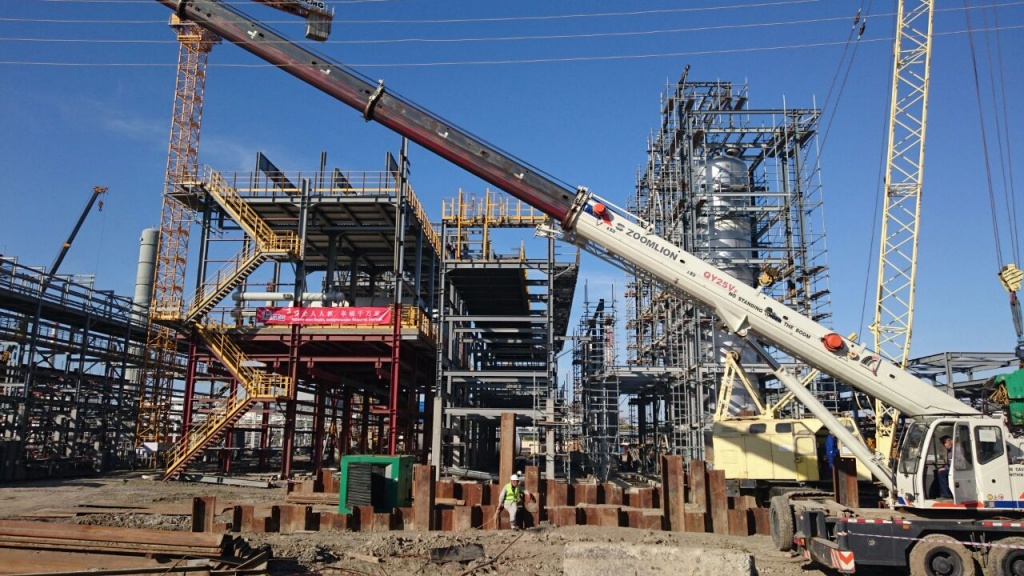

	 На строительных площадках установок комплекса забито 20 661 (97%) свай, смонтировано 28 453 (81,2%) тонн металлоконструкций и 44 938 метров подземных трубопроводов (76%). В строительно-монтажных работах задействовано 1821 человек.

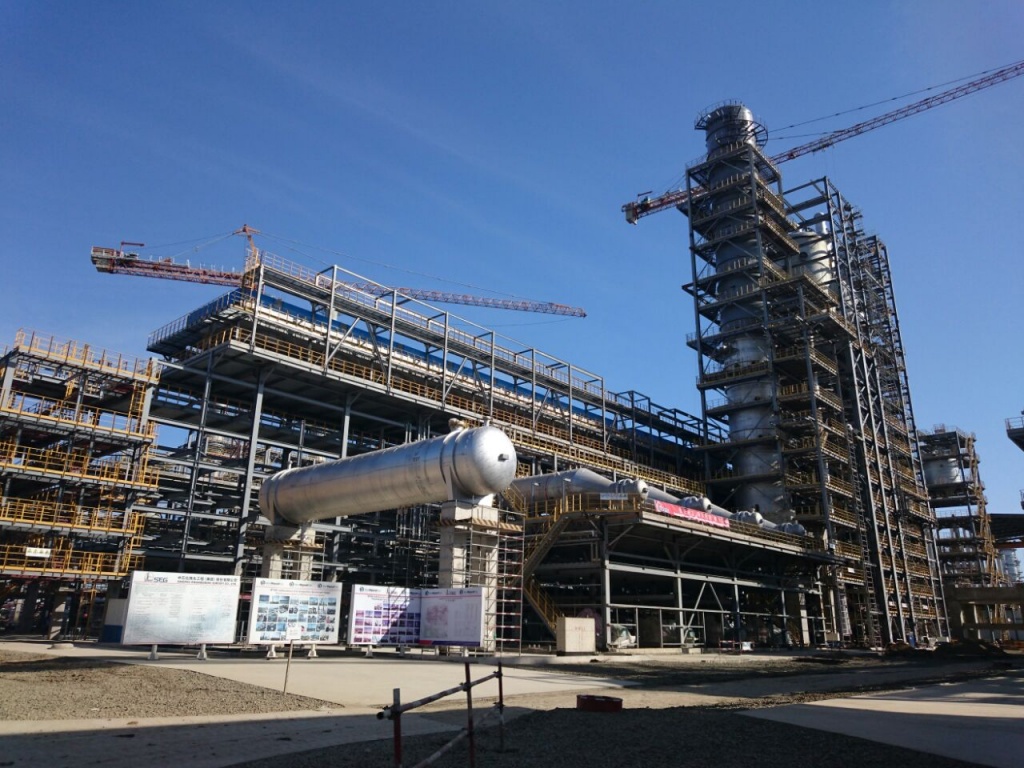

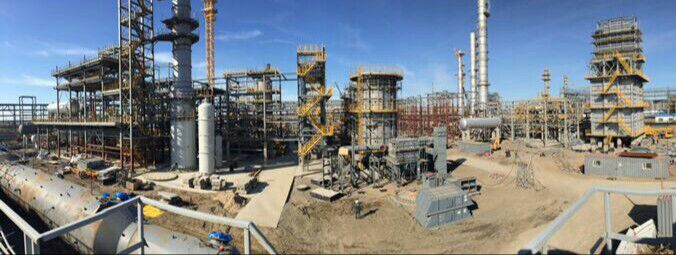

Установка каталитического крекинга


Установка этерификации легкой нафты


Установка гидроочистки нафты


 ПКОП
 На площадках установки изомеризации НПЗ ТОО «ПетроКазахстан Ойл Продактс» (Шымкент) в рамках модернизации залито 6 561 (94%) кубических метров бетона.
	 На установке смонтировано 59 единиц оборудования (39,6%), 650 метров подземных трубопроводов, а также осуществлена сборка 1 014  тонн металлоконструкций (28,6 %). По установке каталитического крекинга проводятся земляные работы, устройство фундаментов. Залито 1606 кубометров бетона (18,3%). На установке точечного налива нефтепродуктов выполнен монтаж 330 тонн металлоконструкций (79,3%), завершен монтаж передвижных откидных лестниц. В строительно-монтажных работах по проекту задействовано 532 человека.

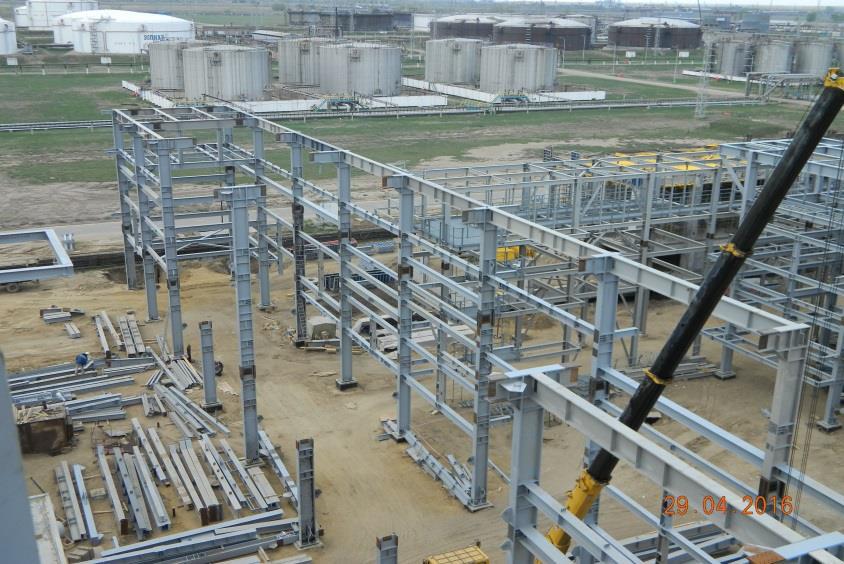

Фундаменты установки изомеризации

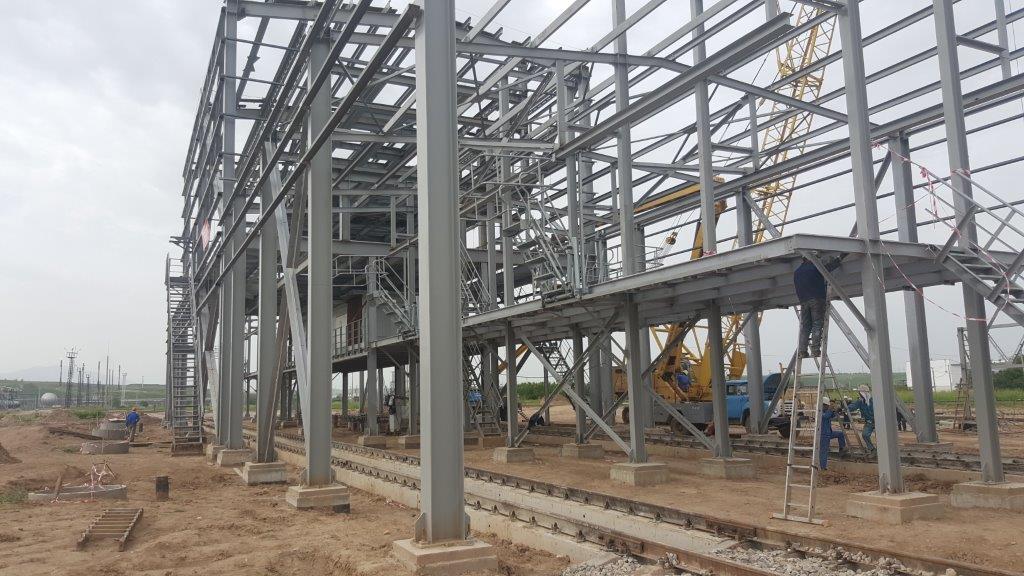

Этажерка установки изомеризации


Установка точечного налива нефтепродуктов
