Краткая информация о результатах мониторинга за ходом реализации проектов модернизации НПЗ РК по состоянию на 24.06.2016г.
ПНХЗ

На площадках установки изомеризации и сплиттера нафты Павлодарского нефтехимического завода при устройстве фундаментов и выполнении других работ залито 6 779 кубических метров бетона (78%).
Смонтированы 72 единицы оборудования (53%) и 3 232 тонны металлоконструкций (86%). Выполняется сборка резервуаров для изомеризата, выполнено работ по 1-му резервуару - 85,5%, по 2-му резервуару – 81%. Продолжаются работы по монтажу технологических трубопроводов.
В строительно-монтажных работах задействовано 461 человек.

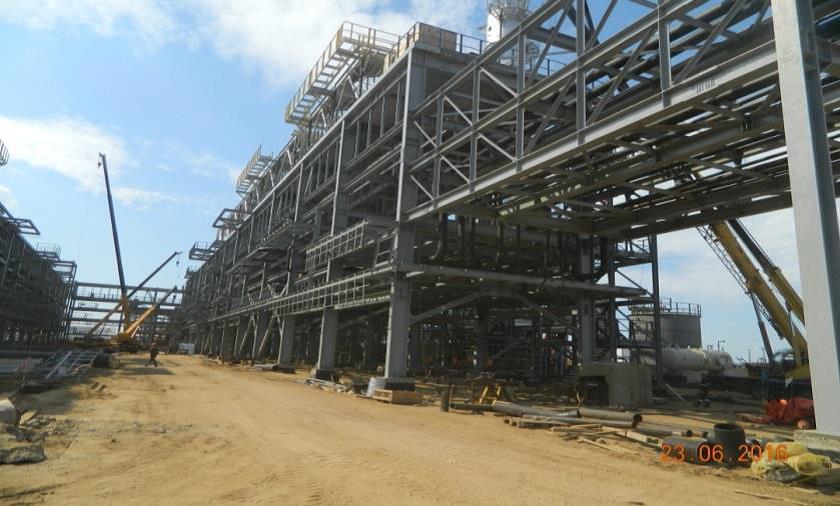

Павлодарский НХЗ. Установка изомеризации. Монтаж металлоконструкций основной эстакады.jpg

Павлодарский НХЗ. Резервуар для изомеризата. Монтаж лестниц.jpg

АНПЗ

На строительных площадках Комплекса глубокой переработки нефти (КГПН) Атырауского нефтеперерабатывающего завода при устройстве фундаментов и выполнении других работ залито 71 755 кубических метров бетона (71,3%).

На строительных площадках установок забита 20 661 свая (97%), смонтировано 30 304 тонны металлоконструкций (85,6%) и 47 493 метра подземных трубопроводов (78,9%). Продолжаются работы по монтажу технологических трубопроводов.
В строительно-монтажных работах задействовано 1 959 человек.

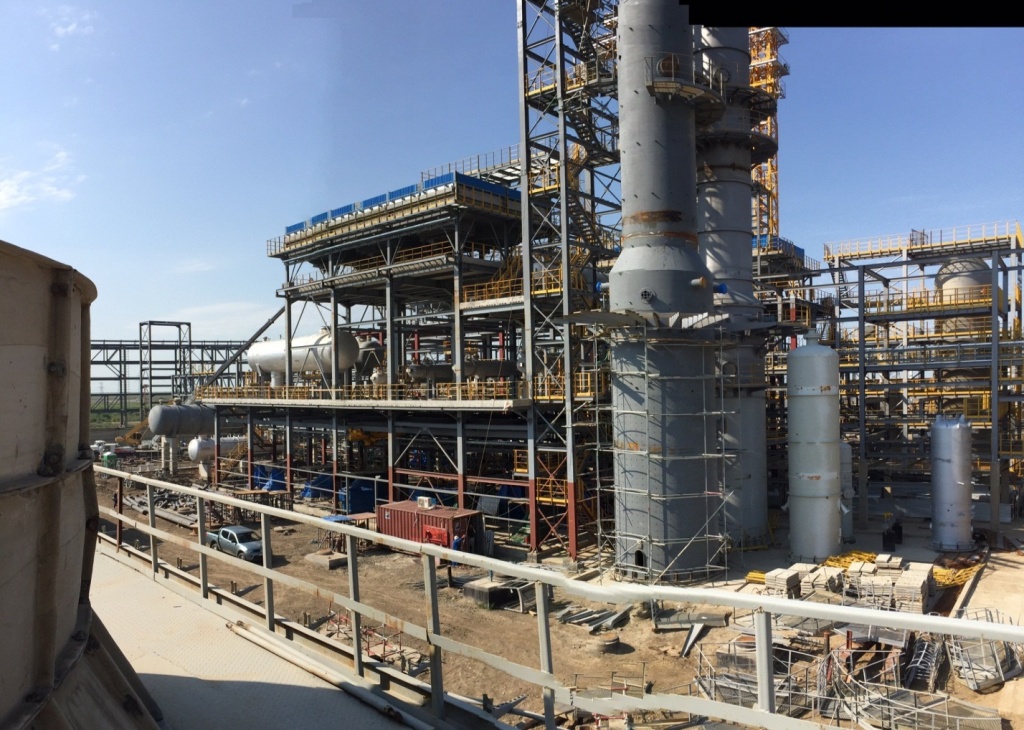

Атырауский НПЗ. Комплекс глубокой переработки нефти. Установка изомеризации легких бензиновых фракций.jpg

Атырауский НПЗ. Комплекс глубокой переработки нефти. Установка изомеризации легких бензиновых фракций.jpg

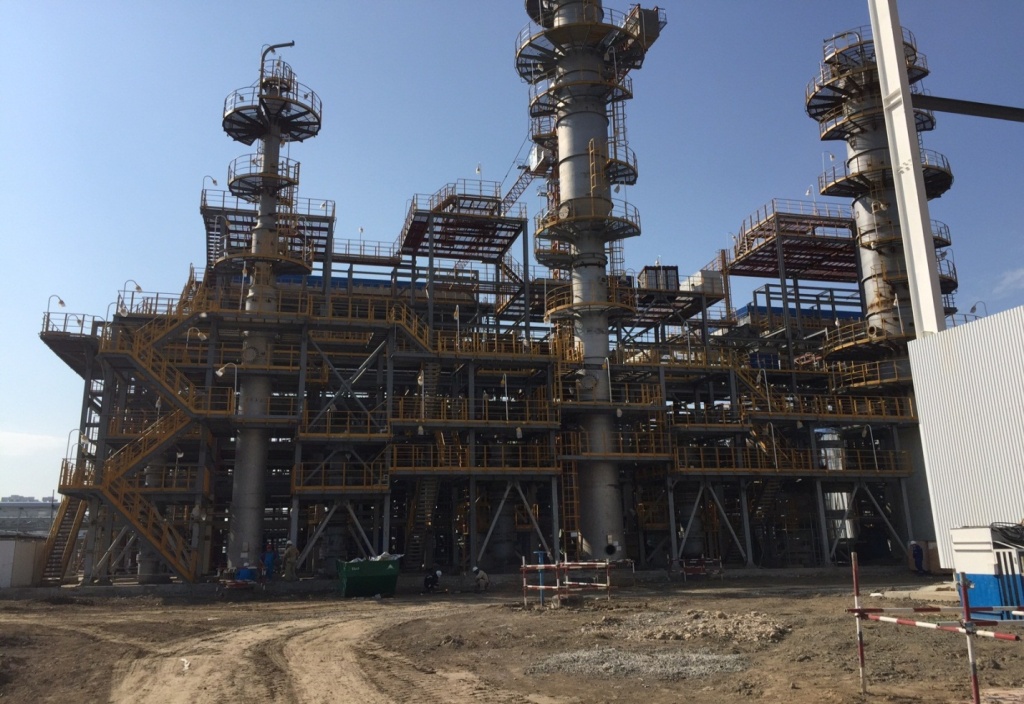

Атырауский НПЗ. Комплекс глубокой переработки нефти. Установка олигомеризации бутенов.jpg

ПКОП

На площадках установки изомеризации Шымкентского нефтеперерабатывающего завода ТОО «ПетроКазахстан Ойл Продактс» в рамках первого этапа модернизации залито 6 653 кубических метра бетона (66%).
На установке смонтировано 64 единицы оборудования (43%), 2 460 метров подземных трубопроводов (32%), а также осуществлена сборка 2 360 тонн металлоконструкций (66,5%). Продолжается монтаж технологических трубопроводов.
В строительно-монтажных работах по проекту задействовано 722 человека.

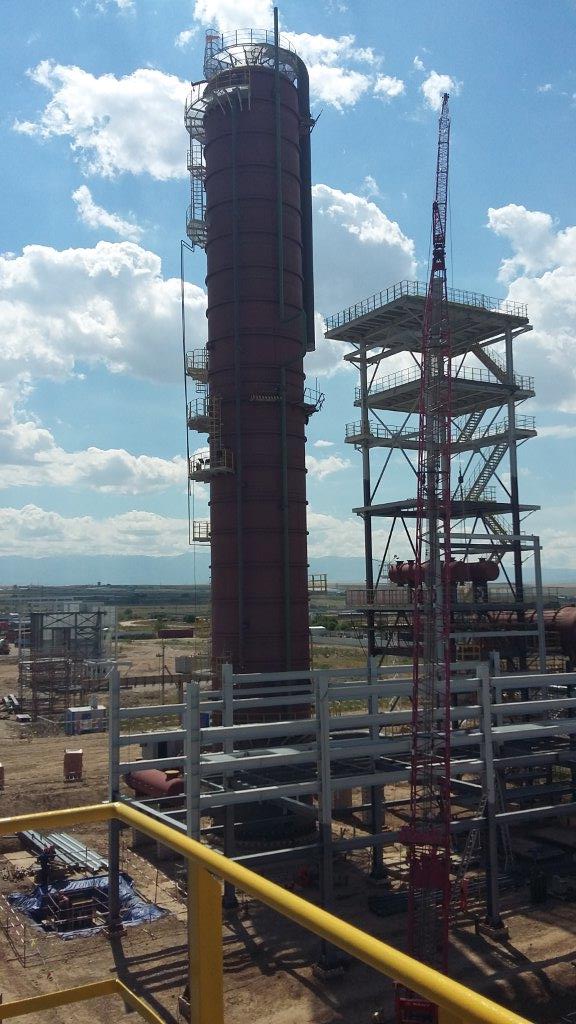

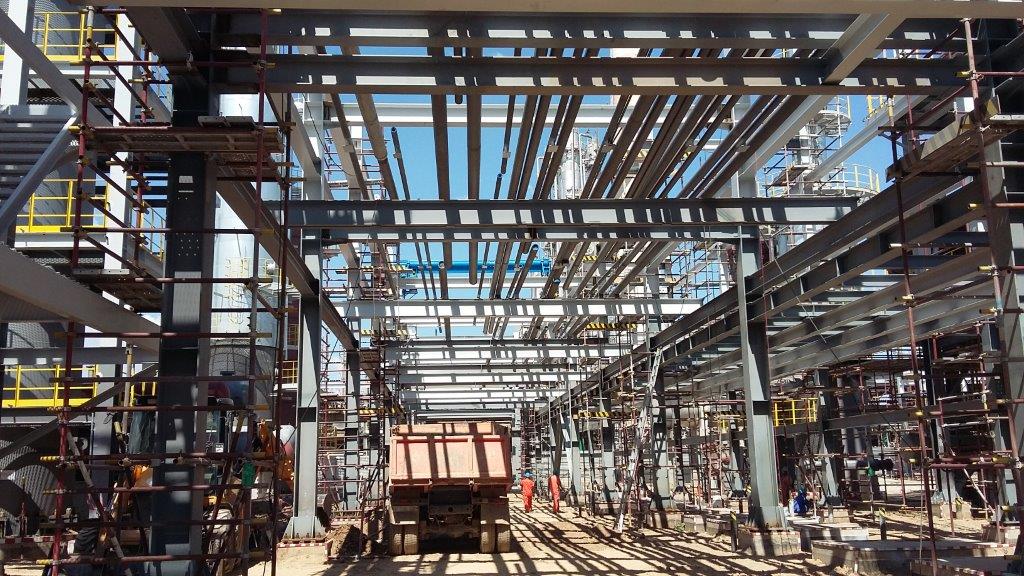

Шымкентский НПЗ. Установка изомеризации. Монтаж технологических трубопроводов.jpg

Шымкентский НПЗ. Установка изомеризации. Монтаж металлоконструкций этажерки.jpg

Служба по связи с общественностью АО "КМГ-ПМ"
