Краткая информация о результатах мониторинга за ходом реализации проектов модернизации НПЗ РК по состоянию на 12.08.2016 г.
ПНХЗ

На площадках установки изомеризации и сплиттера нафты Павлодарского нефтехимического завода при устройстве фундаментов и выполнении других работ залито 7 377 кубических метра бетона (78%).

Смонтирована 91 единица оборудования (67%) и 3 645 тонн металлоконструкций (98%). Выполняется сборка резервуаров для изомеризата, выполнено работ по 1-му резервуару - 97,7%, по 2-му резервуару – 98%. Продолжаются работы по монтажу технологических трубопроводов.
В строительно-монтажных работах задействован 890 человек.

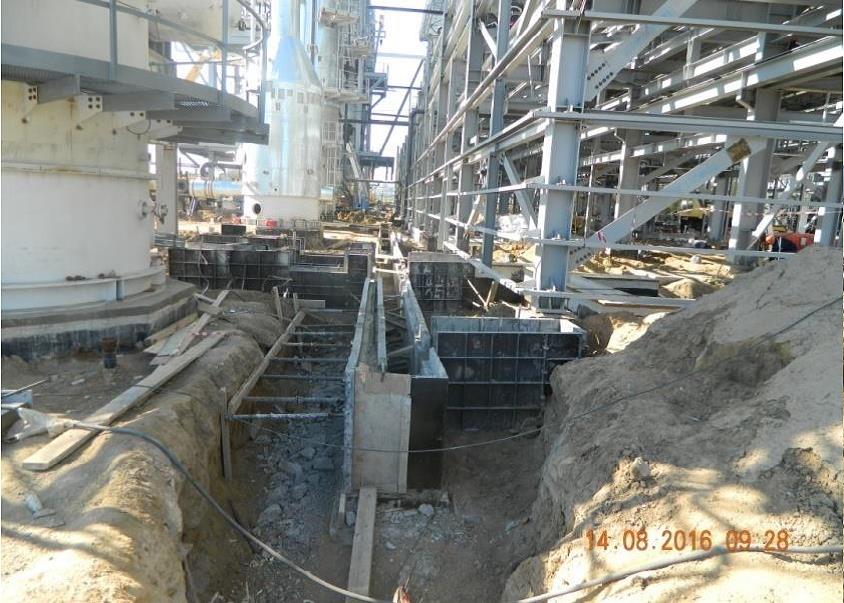

Павлодарский НХЗ. Установка изомеризации и сплиттера нафты. Монтаж опалубки траншей дренажа.jpg


Блок установок производства серы
Выполнена заливка 8 158 кубических метров бетона (74%). Поставлено 233 единицы оборудования (94%), смонтировано 107 единиц оборудования (43%). Выполнен монтаж 2 258 тонн металлоконструкций (88%).
В работах задействовано 529 человек.

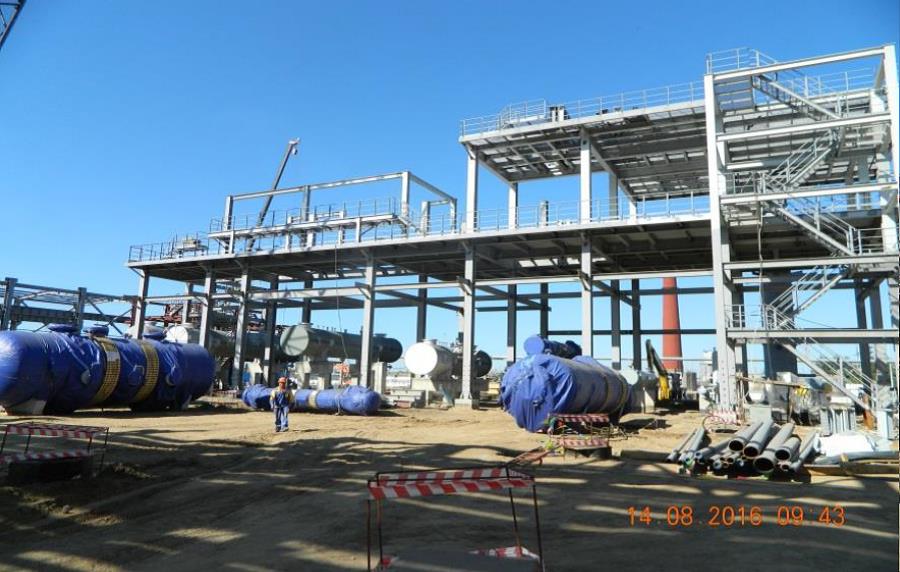

Павлодарский НХЗ. Установка производства серы. Монтаж металлоконструкций.jpg


АНПЗ
На строительных площадках Комплекса глубокой переработки нефти (КГПН) Атырауского нефтеперерабатывающего завода при устройстве фундаментов и выполнении других работ залито 76 318 кубических метров бетона (75,8%).
На строительных площадках установок забита 20 801 свая (99,5%), смонтировано 32 007 тонн металлоконструкций (90,5%), 48 952 метра подземных трубопроводов (77,2%) и 1 985 железобетонных колонн (97,7%). Продолжаются работы по монтажу технологических трубопроводов.
В строительно-монтажных работах задействовано 1320 человек.

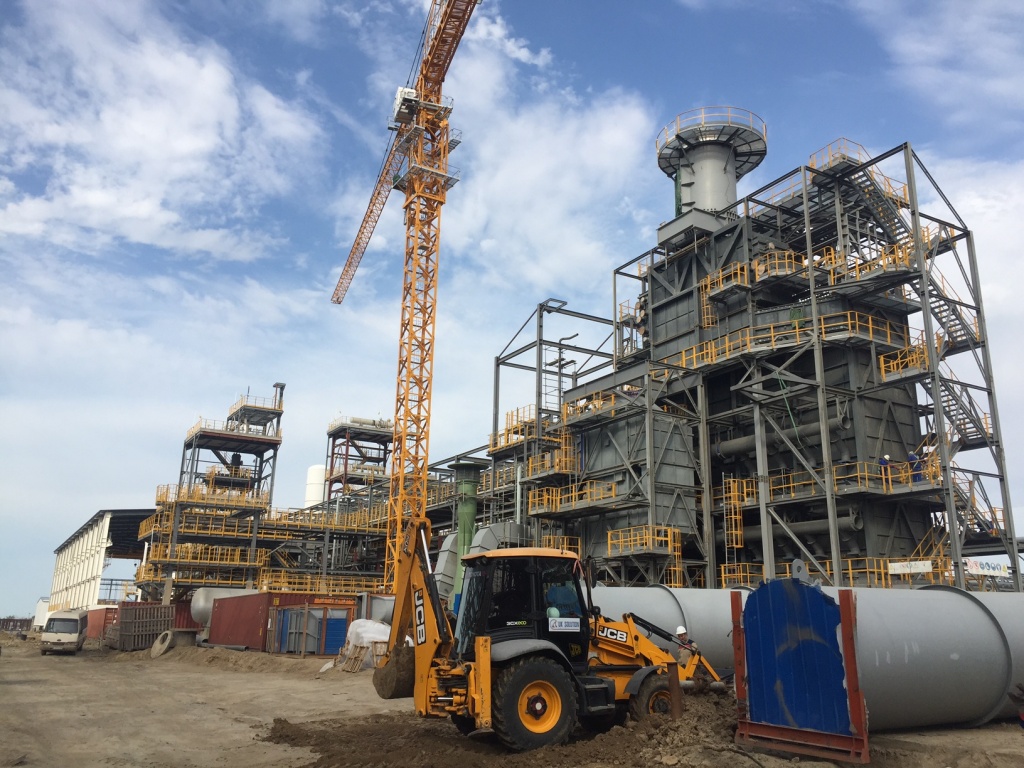

Атырауский НПЗ. Комплекс глубокой переработки нефти. Установка производства и очистки водорода.jpg

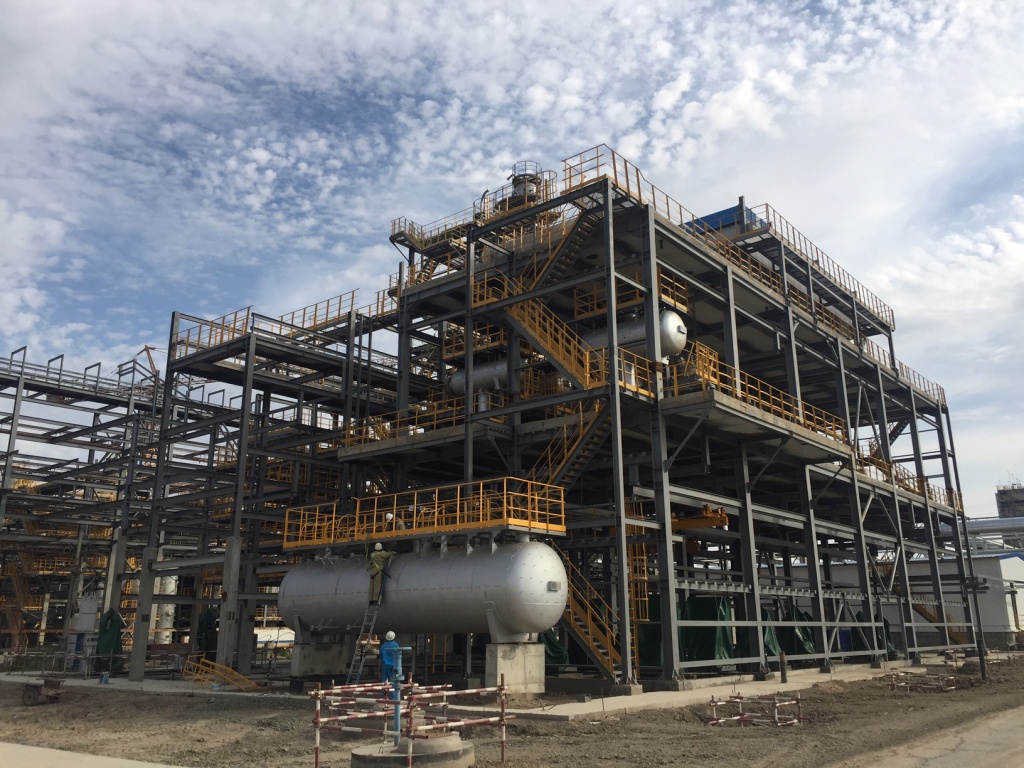

Атырауский НПЗ. Комплекс глубокой переработки нефти. Установка газофракционирования насыщенных газов.jpg

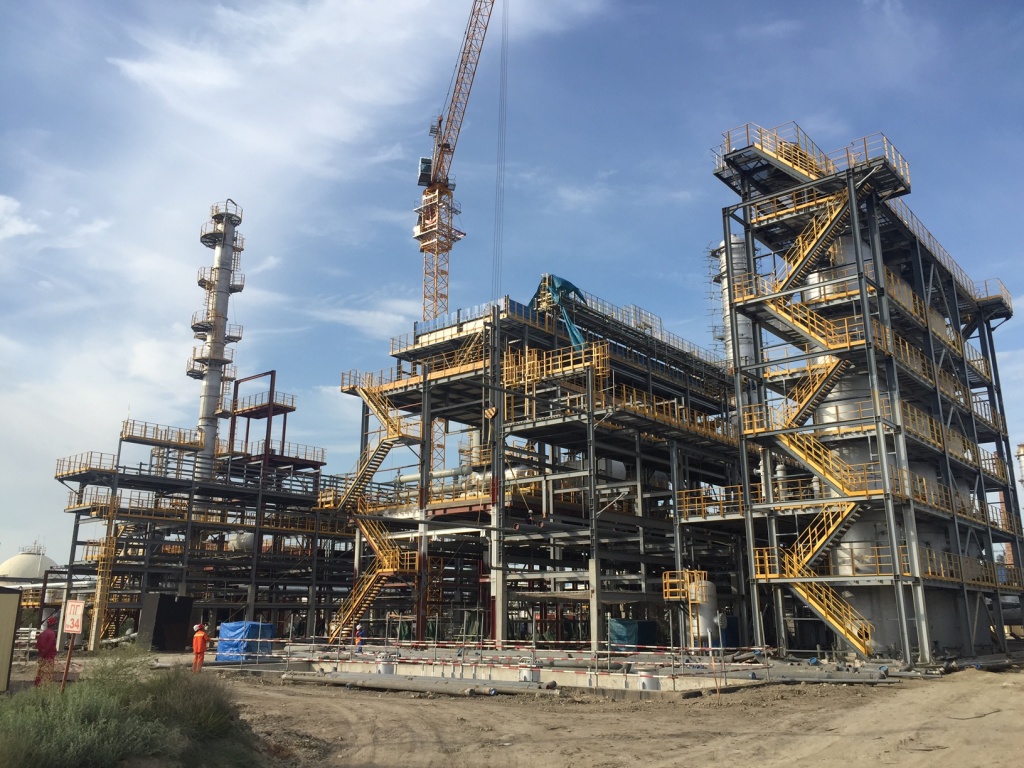

Атырауский НПЗ. Комплекс глубокой переработки нефти. Установка этирификации легкой нафт.jpg


ПКОП

В рамках модернизации Шымкентского нефтеперерабатывающего завода ТОО «ПетроКазахстан Ойл Продактс», на установке изомеризации залито 6 785 кубических метров бетона (67%).
На установке смонтировано 109 единиц оборудования (73,1%), осуществлен монтаж 3 310 тонн металлоконструкций (93,3 %). Продолжается изготовление трубных узлов и монтаж трубопроводов.
В строительно-монтажных работах по проекту задействовано
1 454 человек.

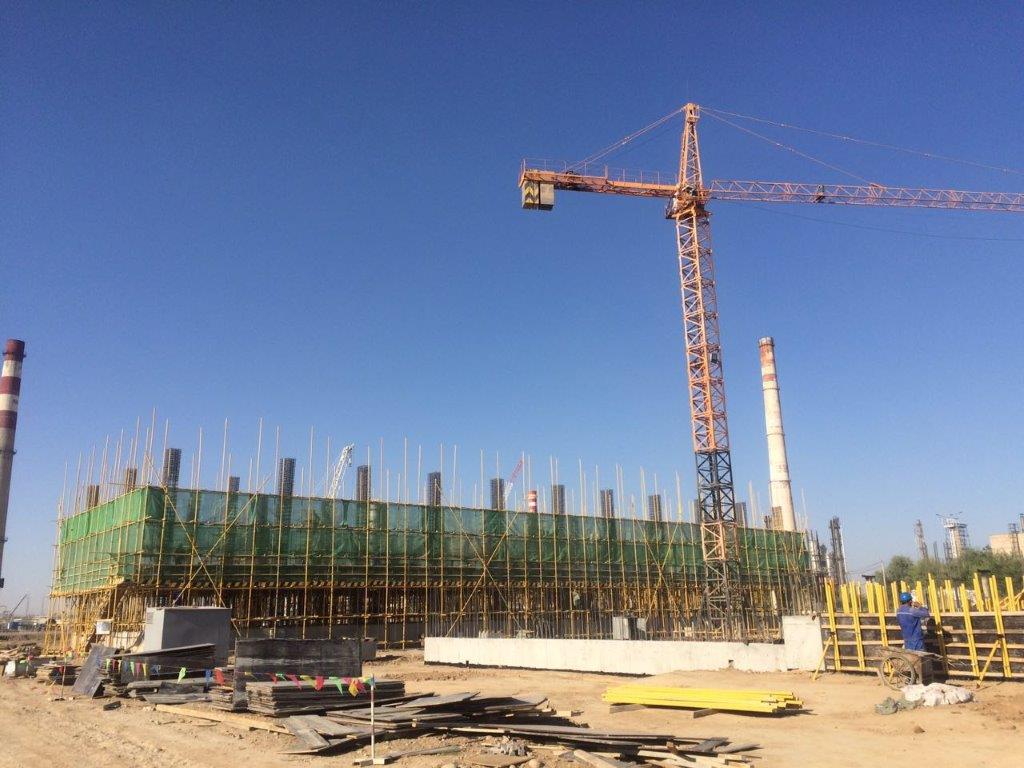

Шымкентский НПЗ. Главная понизительная подстанция ГПП-2. Монтаж металлоконструкций.jpg

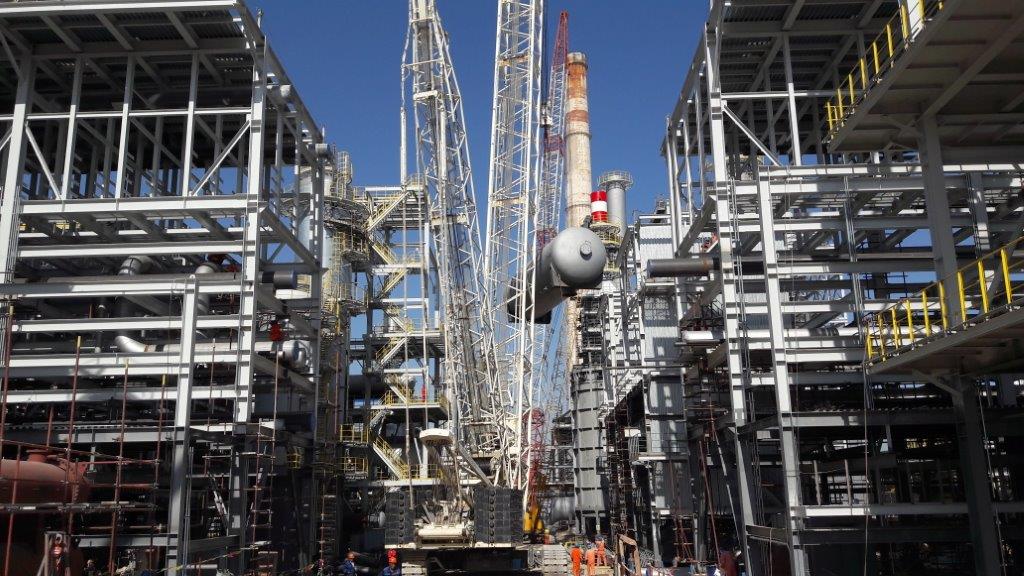

Шымкентский НПЗ. Установка изомеризации. Монтаж емкостного оборудования.jpg
